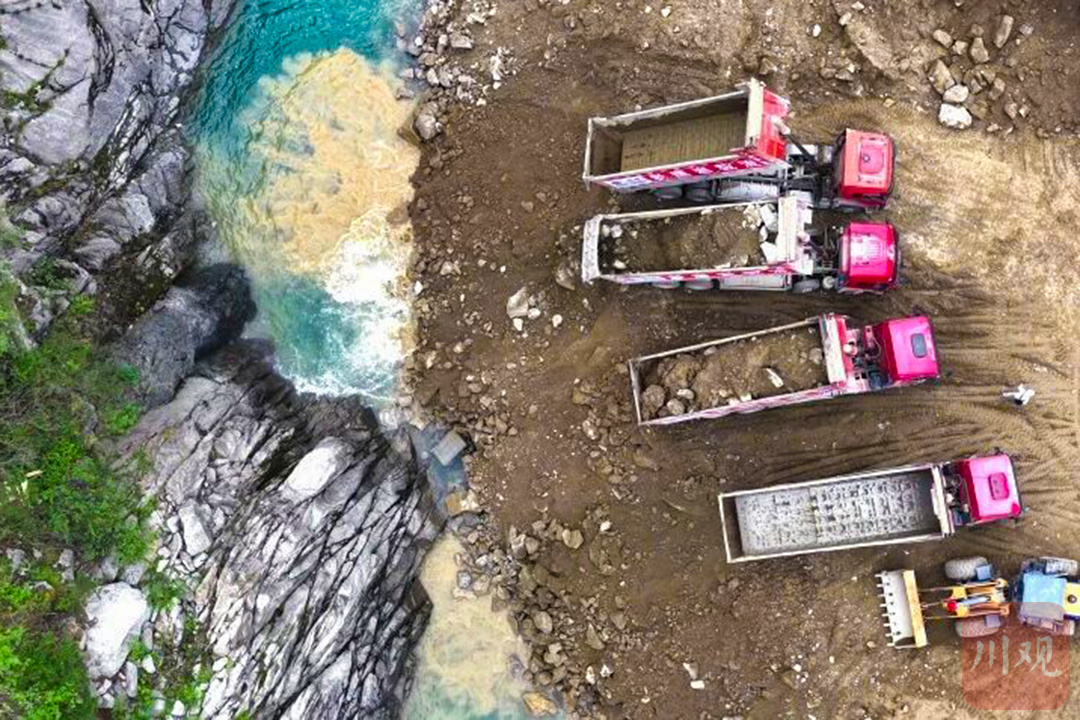

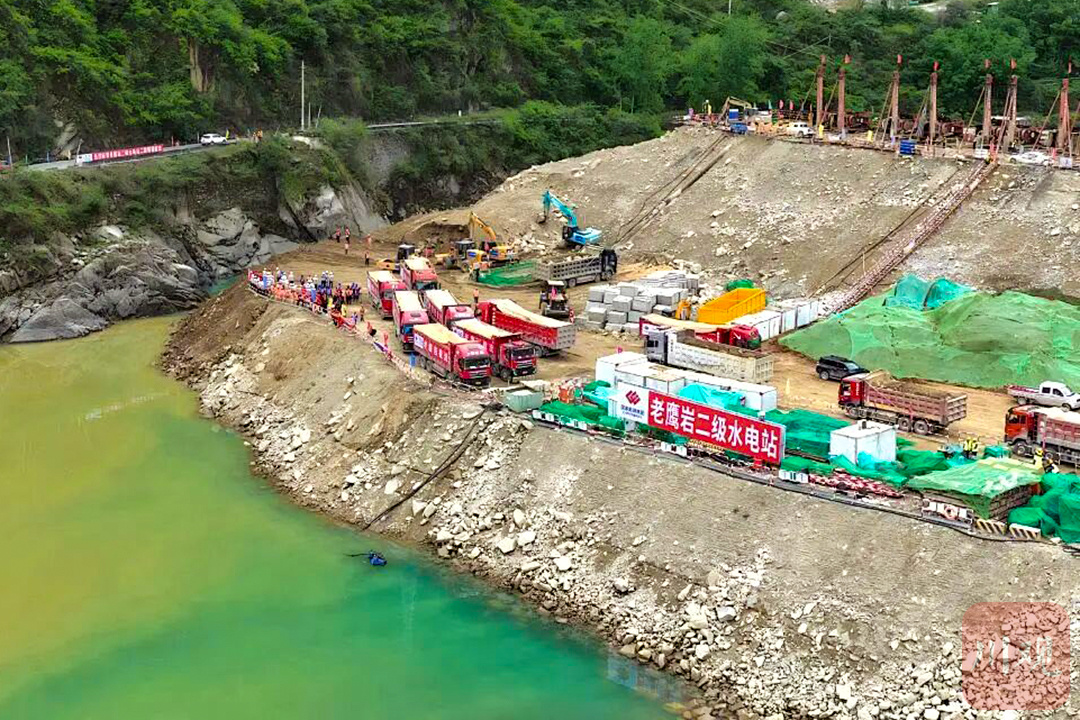

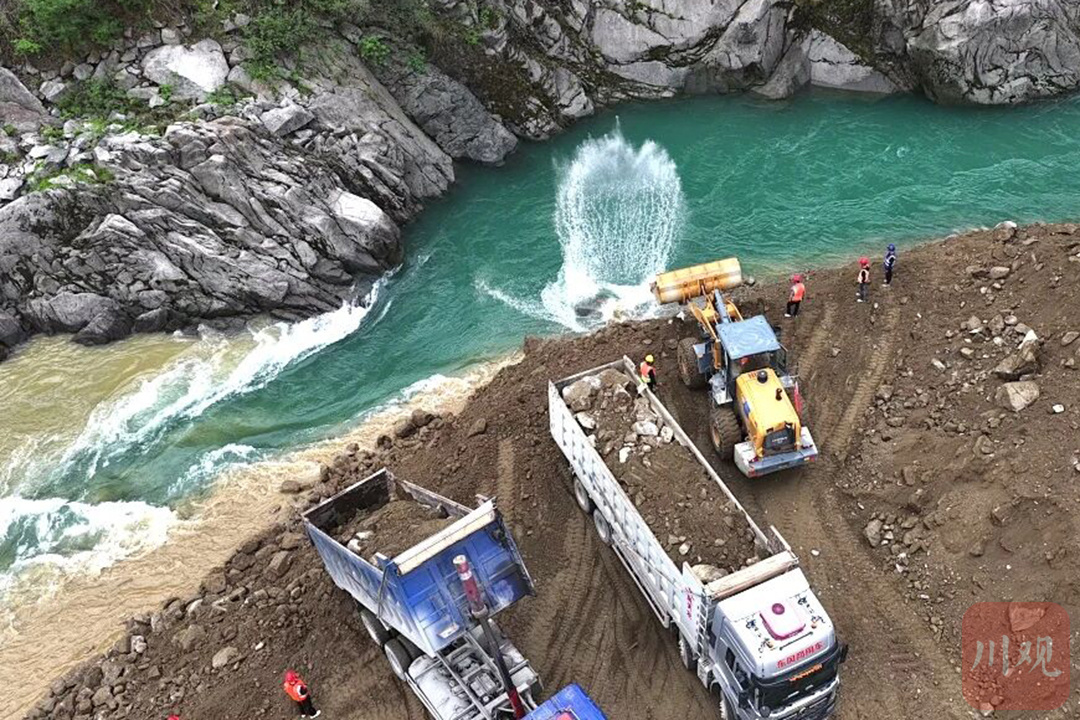

4月23日,据国家能源集团消息,位于雅安市石棉县的大渡河老鹰岩二级水电站河道截流完成,实现关键节点目标。

“河道截流正式完成,标志着工程正式由河道施工转向基坑施工,为后续主体工程创造干地施工条件。”大渡河老鹰岩二级水电站建设单位相关负责人介绍,电站围堰分为上下游围堰,围堰最大填筑量约65万立方米,采用混凝土防渗墙防渗,墙体厚度1米,深入基岩1米,最大深度达91米,以应对河床60至90米深厚覆盖层的复杂地质条件。

老鹰岩二级水电站为四川省“十四五”“十五五”重点建设项目,总装机容量420兆瓦,设计年发电量18.38亿千瓦时。建成后每年可节约标准煤超50万吨、减少二氧化碳排放超150万吨。

据悉,这也是“十五五”开局以来全国首个成功截流的大型水电项目。截流完成后,建设方将集中攻坚百米级围堰防渗墙施工、深厚覆盖层狭窄基坑开挖、明渠改建光滑底板截流等关键技术难题。
