川观新闻资阳观察 黄林龙

春季是电网检修的“黄金期”,也是每年迎峰度夏前必须进行的一次电网“大体检”。为保障后续用电高峰期电网的安全平稳运行,国网资阳供电公司正按照节点,稳步推进各项春季检修与电网改造工程。4月1日,川观新闻跟随电力工作人员深入安岳县,实地探访多个电网检修与施工现场。

变电站内:精准检修消除设备隐患

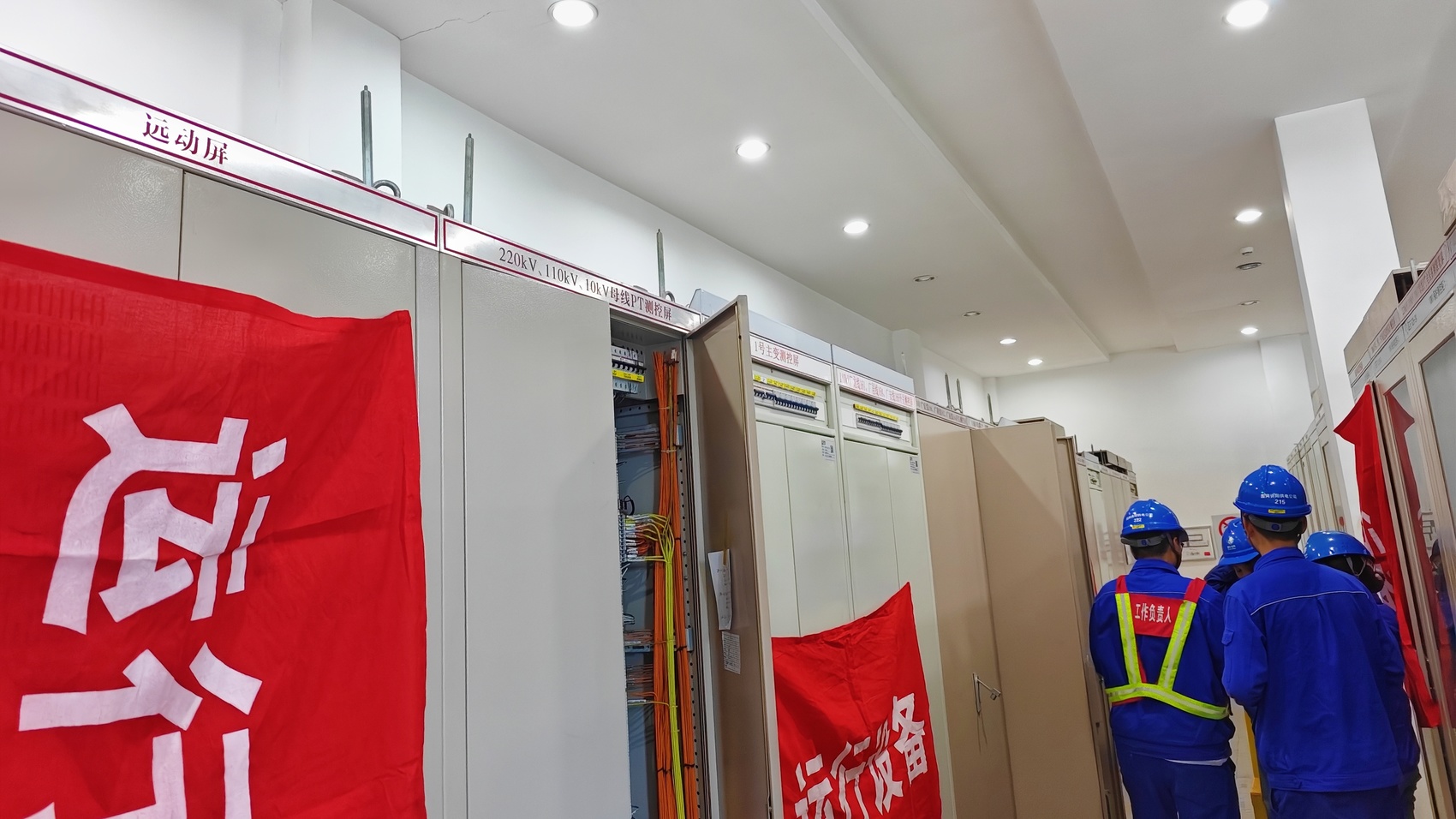

测控装置改造

走进220千伏广惠变电站,母联一、二次设备检修作业正紧张有序开展,当天的核心任务是母联112开关检修及测控装置改造。

“母联112开关一般是3年检修一次,由于这个变电站去年刚更换了新开关,按规定投运第一年需要进行一次首检;测控装置改造则是为了替换达到使用年限的老旧设备。”国网资阳供电公司高压分公司变电二次运检班作业组长李腾介绍。

据李腾介绍,选择春季检修也有着时间节点上的考量。春、秋两季电网用电负荷相对较低,各类需要停电配合的施工作业在此时段开展更为安全、便利,能够最大程度降低对日常供电的影响。

村镇田间:全面换代破解低电压难题

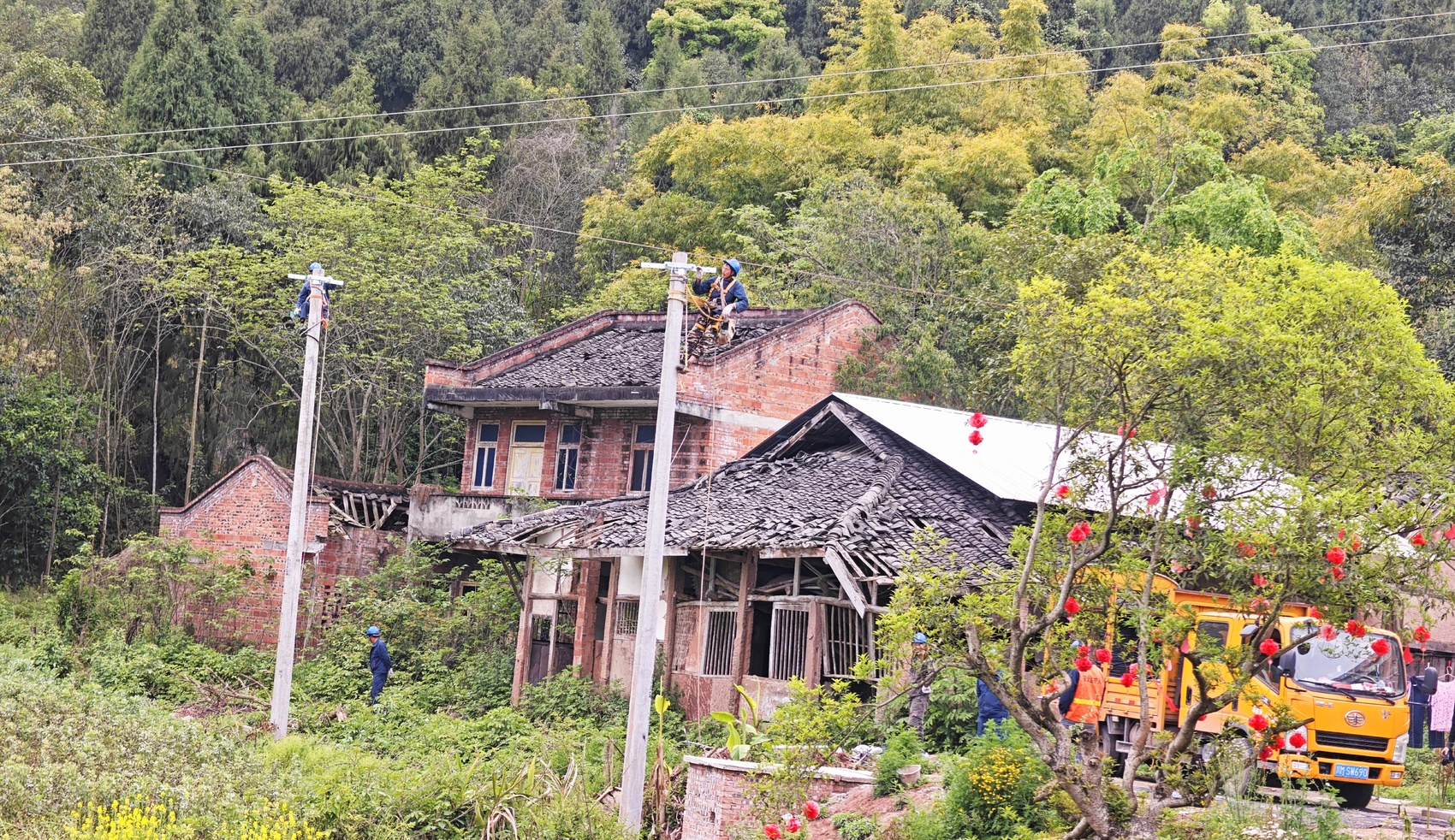

农网改造作业

在通贤镇高文村,农网改造施工现场一派繁忙。作为由两村合并而成的大村,高文村常住村民达1072户。随着村民生活水平不断提高,空调、电冰箱等大功率家用电器日渐普及。

通贤供电所台区经理赵志洪介绍:“村里原有19个台区变压器,因线路及设备老化严重,其承载能力已难以满足快速增长的用电需求,低电压问题逐渐影响村民正常用电。”

为有效改善这一状况,国网资阳供电公司对该村实施了全面的电网升级改造。项目自今年1月动工,计划新立电杆900余根,新增台区变压器7台,并更换全部老旧电杆及线路。目前,立杆作业已基本完成,施工人员正在进行架线施工。

“农网改造虽然面临投入高、施工环境复杂等实际困难,但我们正倒排工期加快推进。”赵志洪表示,项目计划于6月30日前全面建成,届时将有效破解高文村的用电瓶颈。

百米高空:骨干输变电工程加速冲刺

新建项目作业

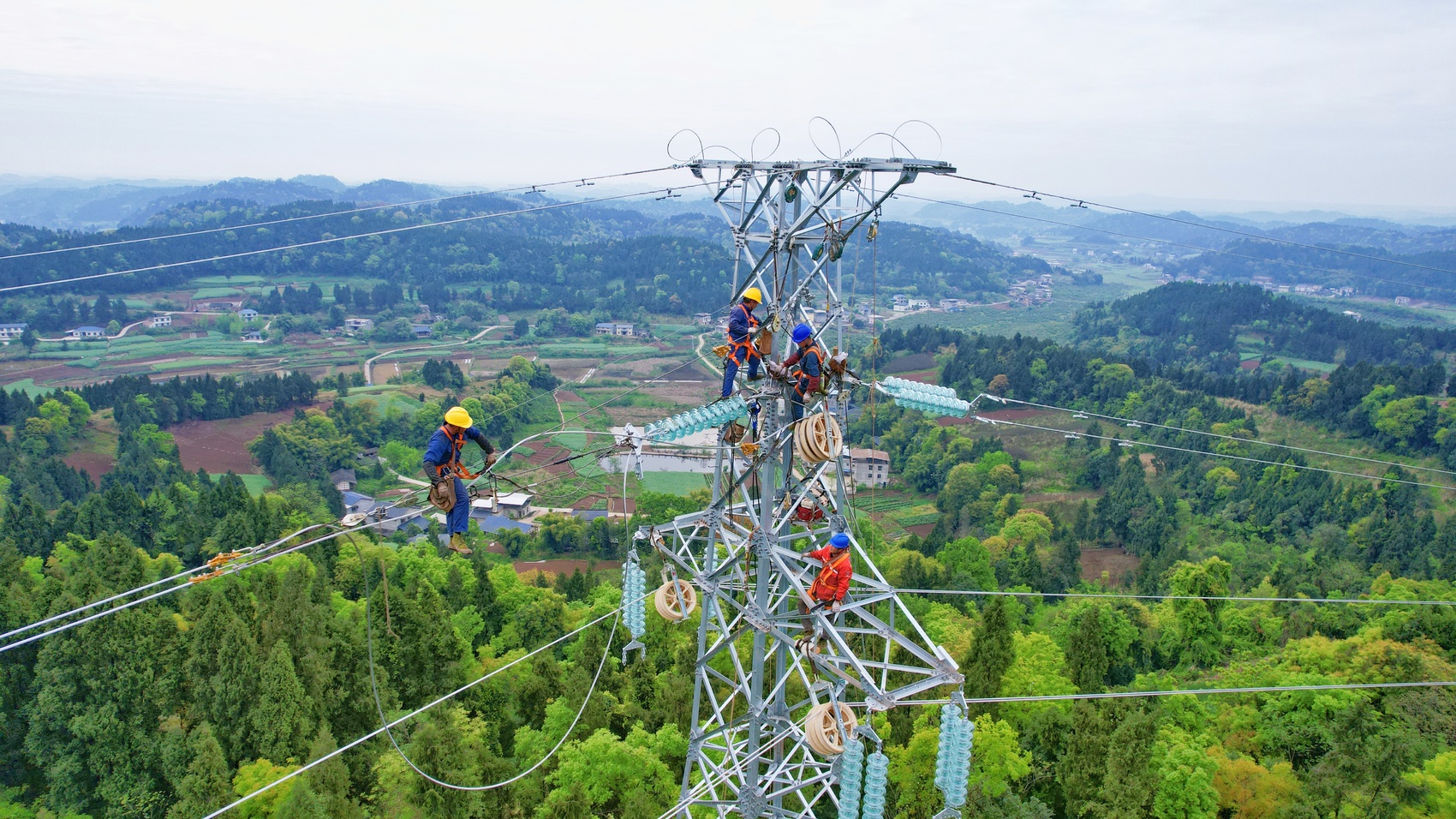

在农村电网升级的同时,骨干电网的建设也在同步加速。在紫竹-土桥110千伏输变电线路新建工程现场,4名电力工人正攀附在铁塔上进行高空架线操作。

据现场工作负责人刘一阳介绍,土桥110千伏输变电项目包含三个主要子项:一是土桥变电站建设,本期新增2台63兆伏安(110/35/10千伏)主变压器;二是紫竹至土桥110千伏线路工程,单回线路全长32.10公里,新建铁塔75基;三是广惠至安居π入土桥110千伏线路工程,新建同塔双回架空线路1.403公里,新建铁塔9基。

该工程于去年5月开工,目前组塔作业已基本完成,正全面展开架线施工,整体计划于6月30日前完工投运。项目建成后,将进一步优化区域电网网架结构,提升供电可靠性。

当下,国网资阳供电公司正统筹推进变电站检修、农网升级及骨干输电网建设等各项春季施工作业,全力备战即将到来的夏季用电高峰。
