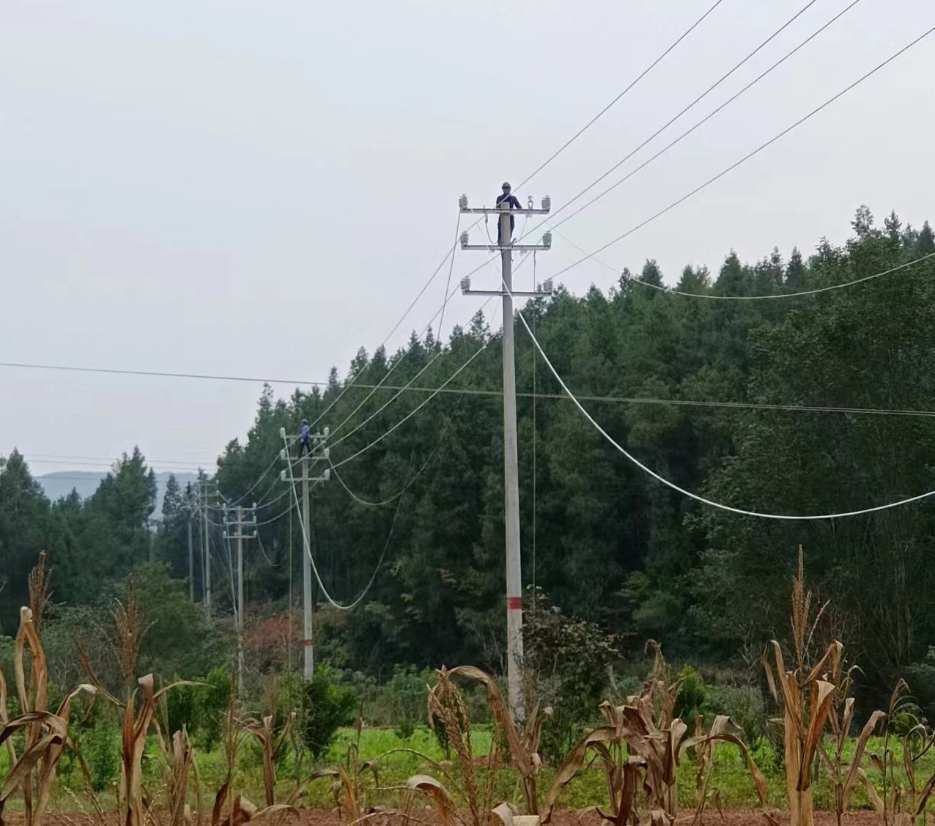

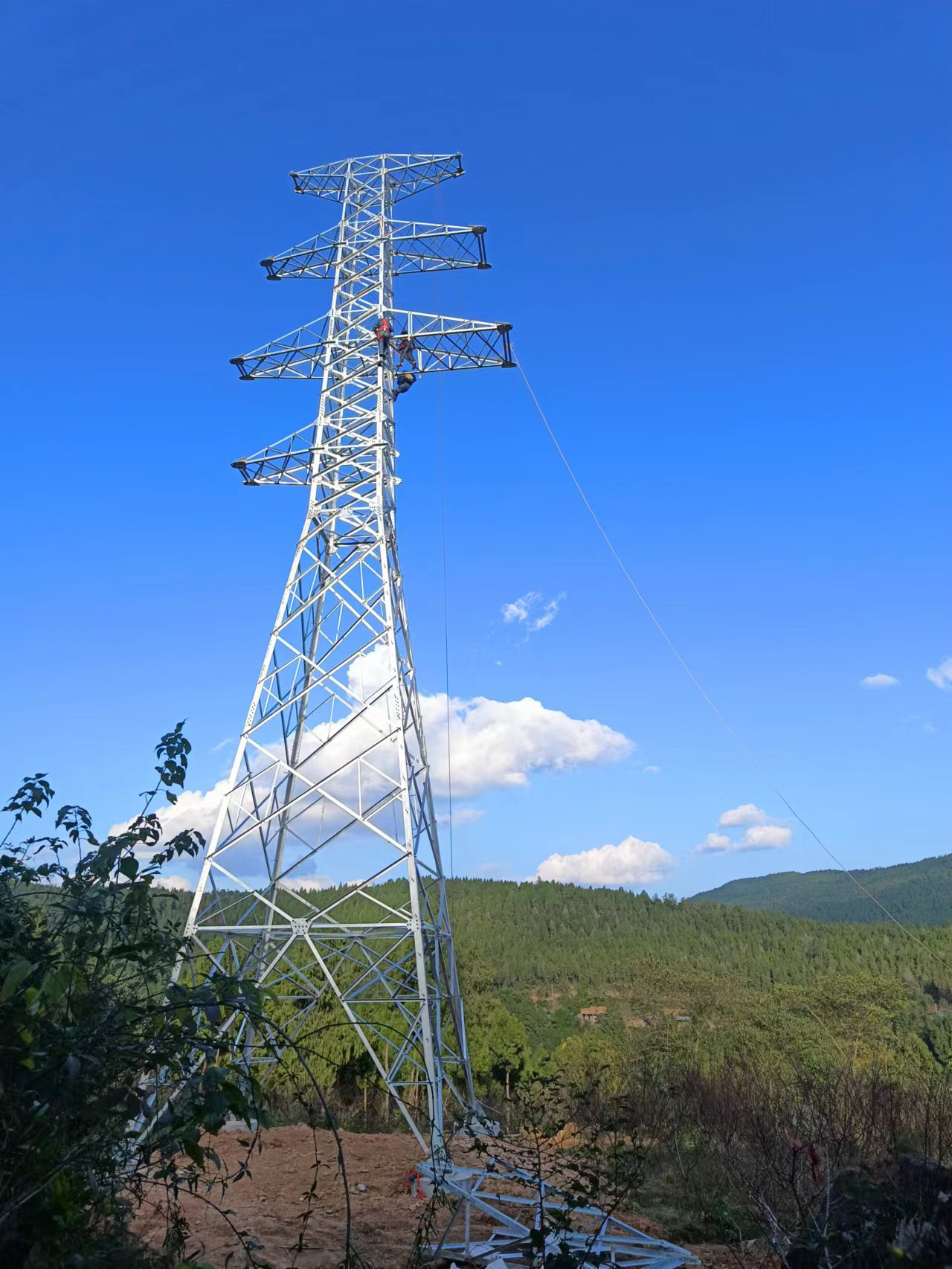

一座座铁塔屹立于群山之巅,一根根银线穿沟越壑。
“线路测试数据均在正常范围……”12月21日,高观至京昆高速广元至绵阳段扩容项目高观至A1变电站35千伏线路新建工程、开封至A2变电站35千伏线路新建工程完成了线路参数测试工作,具备带电条件,将为G5京昆高速公路广元至绵阳段扩容工程项目建设及运营提供可靠的电力保障。

“这支施工队伍速度快,效率高,短短90天实现工程全线贯通,为绵广复线工程建设赢得了时间。”全程见证电力工程建设的蜀道投资集团有限公司经理李应详感慨地说,他们在11月20号就实现全线贯通了,真的了不起。
G5京昆高速公路广元至绵阳段扩容工程是四川省重点项目,预计2025年12月底建成通车,途径昭化区、剑阁县,在广元境内约81千米,共6个用电标段,申请报装容量96805千伏安,折算施工负荷52861千瓦,对电力的需求非常大。

拼经济,搞建设。四川省重点项目G5京昆高速公路广元至绵阳段扩容工程项目建设施工跑出“加速度”,随着项目进度的逐步推进,用电负荷不断增加,普通线路难以满足用电需求。
据李应详介绍,为满足前期施工用电需求,国网广元供电公司为项目出具永临结合的供电接入方案。前期由周边16条农网线路解决35个施工点的用电问题,但当前高速公路多处桥梁、隧道等施工用电负荷激增,快速建成A1、A2变电站的配套的线路工程迫在眉睫。

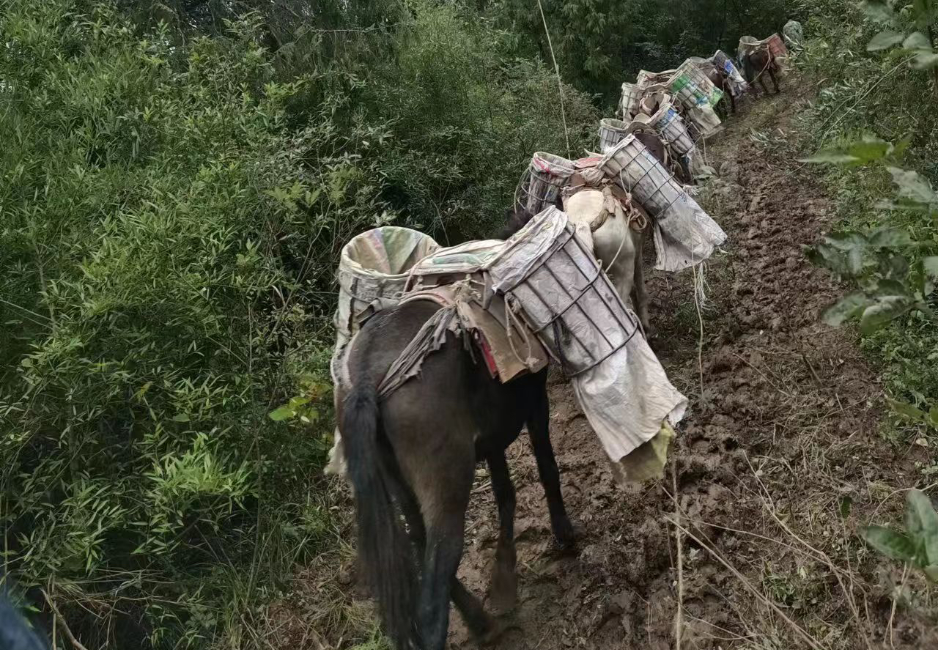

自进场施工以来,四川利泰能源集团有限公司集中力量、紧盯安全、质量、进度。千方百计加快推进工程项目建设,以最顶尖、最完备的施工资源配置,争分夺秒施工。全体施工人员充分发挥敢打敢拼的精神,采取水磨钻开挖铁塔基础、“马帮”运输材料、新开挖运输通道,逐一攻破一个个难关。

施工期间,利泰公司调集利泰输变电工程分公司、利泰剑阁分公司、利泰昭化分公司200多名施工人每天分散在十几个施工作业点上,在确保安全、质量的基础上,他们在大山深处上演一场场抢时间、抢进度的攻坚战,高效有序地推进工程建设进度。
短短90天时间,利泰公司新建35千伏线路29.774公里,铁塔107基;新建10千伏线路55.348公里,电杆527基,铁塔40基,同类工程按正常速度需要1年的建设时间,广元利泰人仅用了3个月就实现全线贯通,成功创下了同类工程的奇迹,助力重点项目建设,为拼经济、搞建设注入源源不断的稳动力。
