胡鹏 周泽斌 川观新闻记者 杜杰
7月5日,随着最后一台10号风电机组调试完成,巴中市通江县兴隆风电项目54台风力发电机组实现全容量并网发电,标志着巴中市首个风电项目建成见效,为革命老区绿色低碳发展增添了坚实动能。

通江兴隆风电项目全面并网
通江县兴隆风电项目是四川省、巴中市重点新能源基础设施项目,总投资16亿元,覆盖兴隆镇、毛浴镇等五个乡镇,共布设54台风力发电机组。2025年12月31日,首批10台机组成功并网,实现巴中市风力发电领域零的突破。经过半年持续攻坚,所有关键技术指标全部达标,项目于今年6月30日顺利开展末批机组投产工作,全场风机顺利稳定并网投运。
“从首台风机吊装到54台风机台全部完工,历时387天。”四川省能投通江新能源开发有限公司运管部部长李重兵介绍,施工期间团队克服山地地形复杂、汛期雨水偏多、大件设备运输难度大等多重难题。吊装完工后,有序开展单机、线路及全站联合调试,逐项完成性能核验,保障设备运行安全。

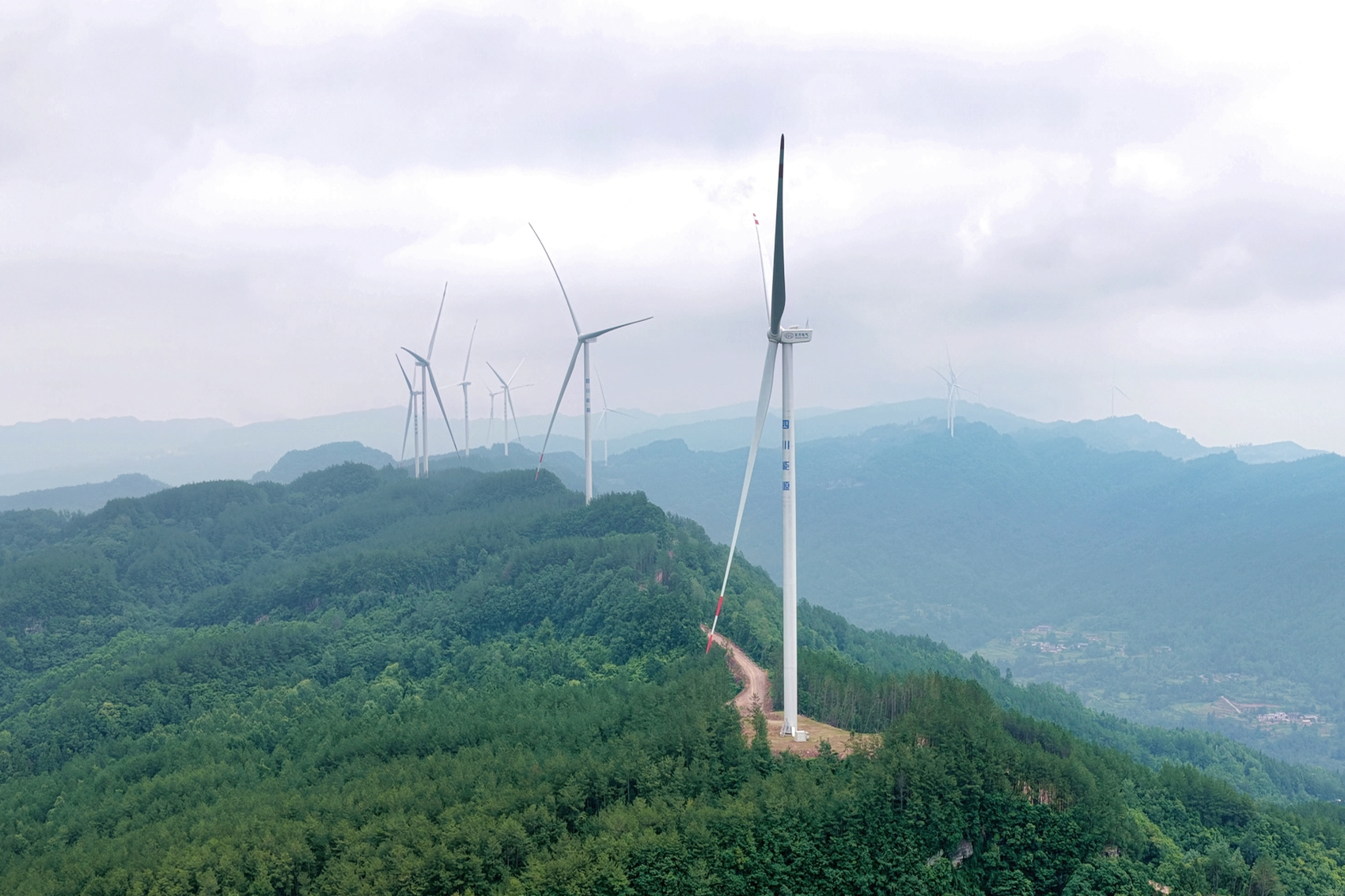

通江兴隆风电项目现场
据测算,项目全容量并网后,预计年创造产值1.5亿元,年均发电量可达4.86亿千瓦时,每年可节约标准煤约15万吨,减少二氧化碳排放43万吨,生态减碳效益显著。项目配套建设10回35千伏集电线路,风电电力经汇集升压后,通过220千伏草池变电站接入省级主网。既能够提升川东北区域电网保供能力,助力全省能源结构优化,也将带动通江本地产业绿色转型。
“我们可实时监测风速、电流、电压、机组出力等全维度运行数据,运维班组实行24小时在岗值守、动态巡回检查机制。”四川省能投通江新能源开发有限公司运管部值长苏德军介绍,依托智能化远程监控系统,搭配风机在线故障诊断、态势感知技术,对叶片、齿轮箱、变流器等核心设备实施全天候在线监测,一旦出现参数异常,系统自动预警,实现设备隐患早发现、早处理。

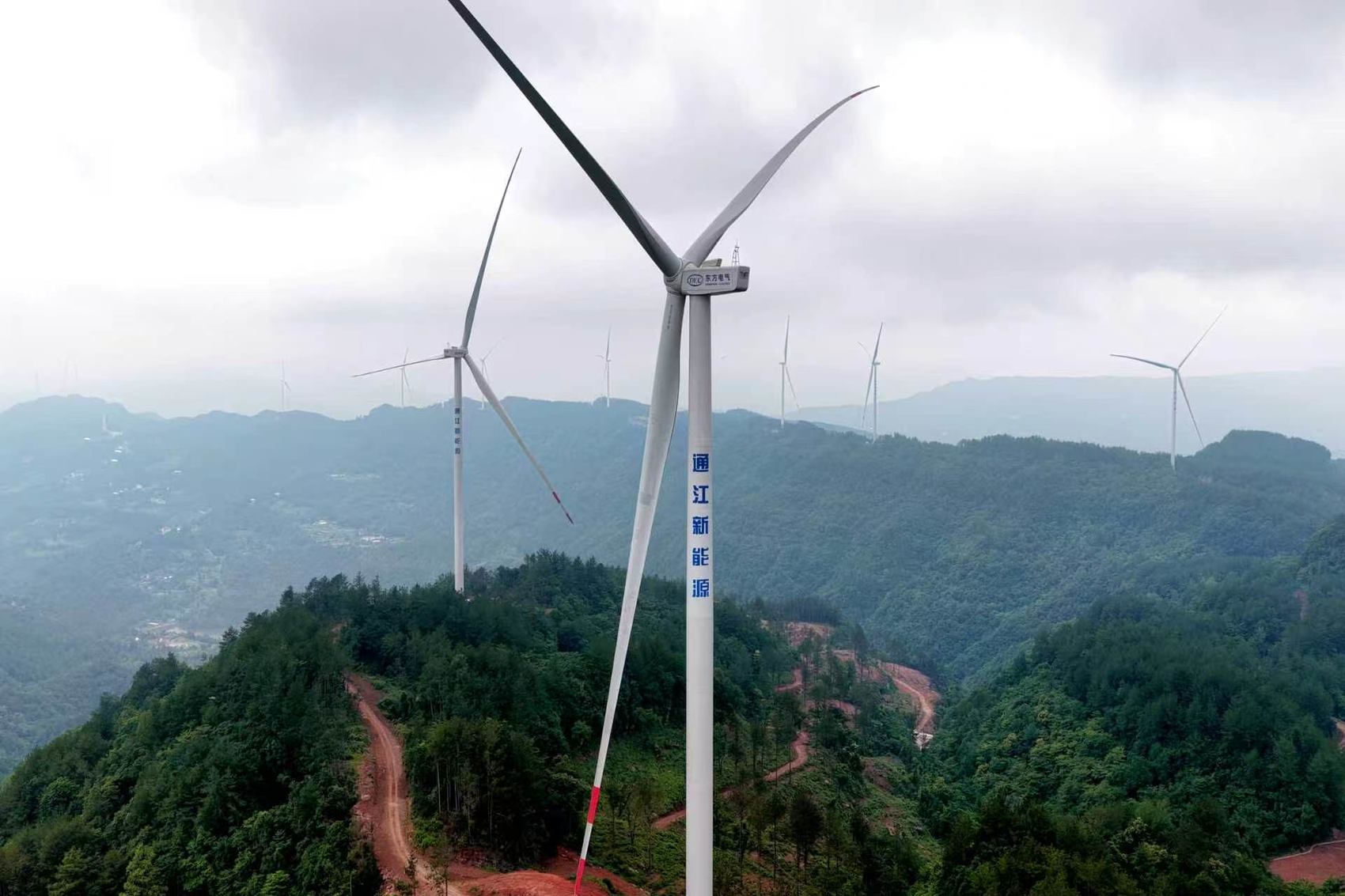

通江兴隆风电项目现场
李重兵表示,下一步将持续抓实全场机组常态化运维管理,深挖场站发电效能;同时立足巴中本地资源禀赋,拓展新能源开发布局,壮大绿色能源产业规模,以清洁能源高质量发展服务全省“双碳”目标落地见效。
