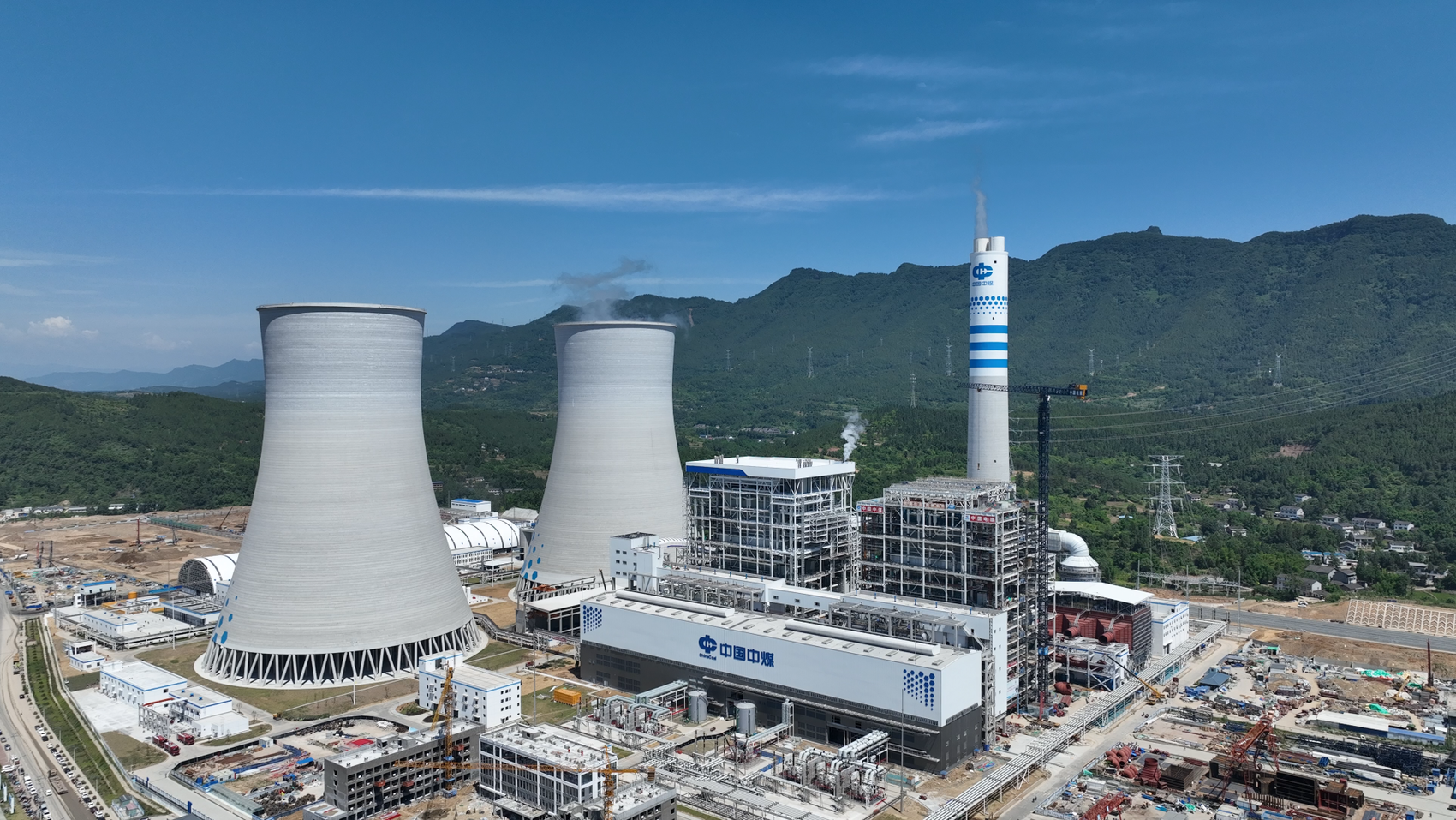

6月11日,中煤广元燃煤发电项目1号机组顺利并网发电,成功送出“第一度电”,标志着项目正式从安装调试转入带负荷试运行阶段。

当日17时15分,并网指令下达,集控室内操作有序推进。并网过程平稳顺畅,主辅机、电气系统运行稳定,各项参数均达优良标准,实现首次并网一次成功。

中煤广元燃煤发电项目位于广元市利州区清江石羊工业园,是四川省首个“两个联营+”示范项目子项目,也是四川“十三五”以来唯一新建火电项目、2024年全省重点项目。项目总投资72.7亿元,建设2台1000MW高效超超临界燃煤发电机组,同步配套烟气脱硫、脱硝设施,投产后年发电量约90亿千瓦时,将显著提升四川电网水火互济能力,保障电网安全稳定运行。

此次并网是项目继厂用电受电、锅炉蒸汽吹管合格后的又一关键突破。后续将推进涉网试验及168小时满负荷试运行,为正式投运筑牢基础。

项目建成后,将增强成渝地区电煤应急保障能力,稳固国家战略大后方能源供给,助力成渝地区双城经济圈建设。(利州区委宣传部供图)
