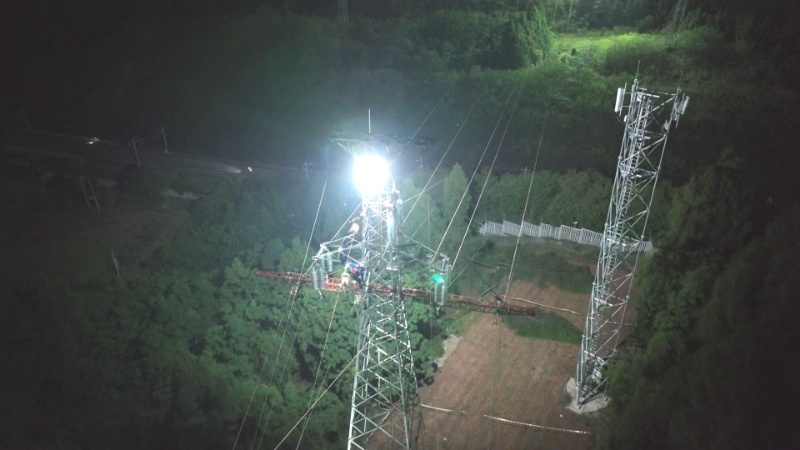

近日,资阳市花果山110千伏输变电工程的NA4-NA5跨越成渝高速铁路资阳北站至简阳南站段架线工程顺利完成。值得一提的是,这段架线工程工作人员全部于凌晨作业,并在高铁线路上方完成了施工作业。

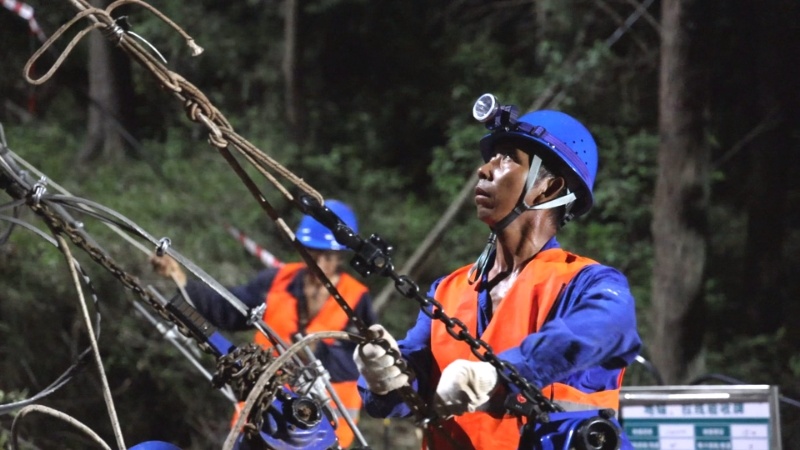

工程约持续两周时间,每晚列车进入停运期,资阳供电公司的工作人员就爬上铁塔开展工作。“这次架线工程非常不容易,一方面,我们选择在凌晨列车停运的时间作业,夜间视线非常不好。另一方面,夏季天气炎热且周围树林茂密蚊虫多,也给施工带来了难度。”资阳雁江花果山110千伏输变电工程项目负责人卢阳说。

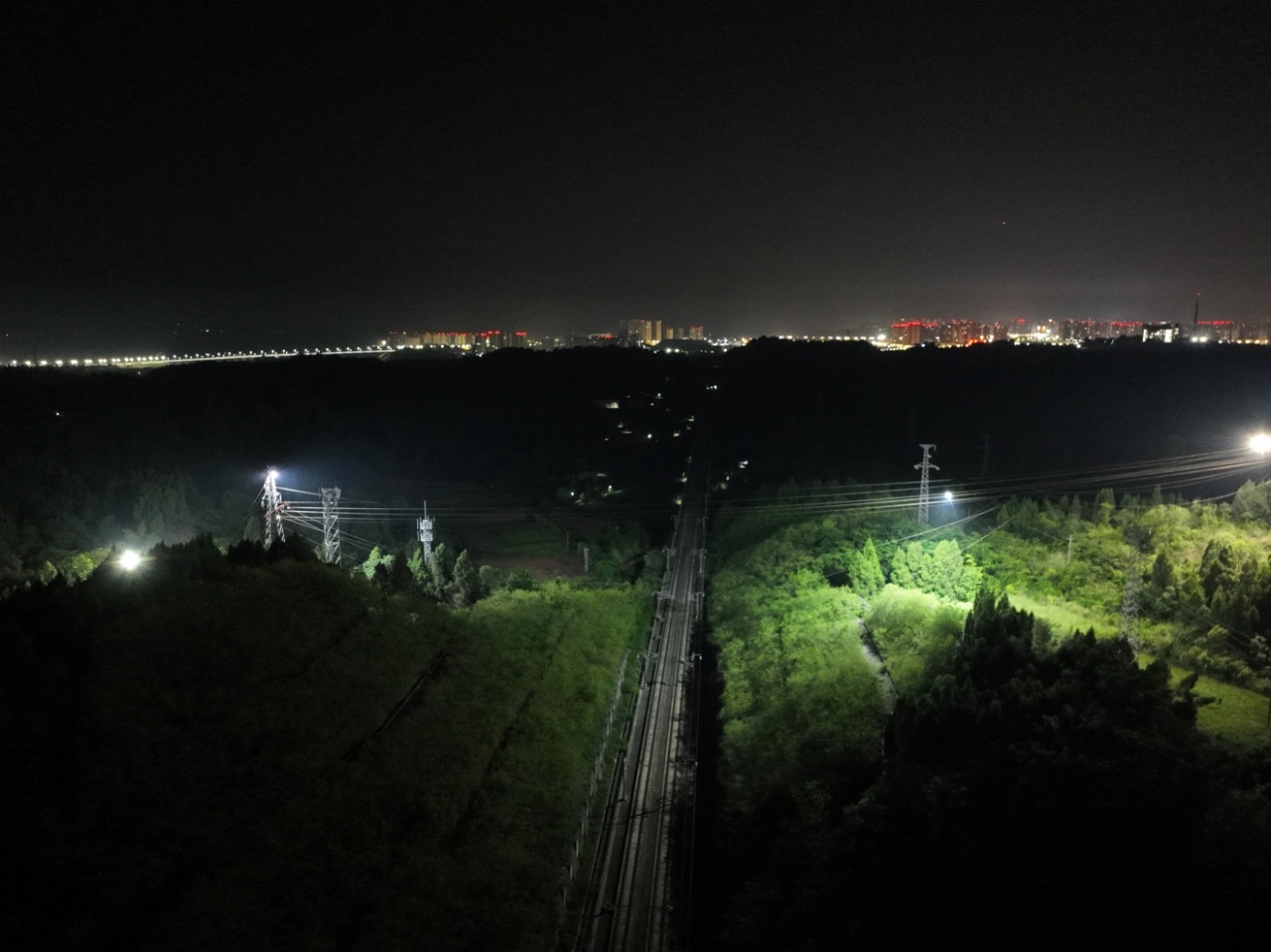

据了解,架线工程跨越成渝高速铁路资阳北站至简阳南站段,为防止施工对下方高铁线路产生影响,工作人员需要在铁路上方架设一层封网再完成架线。同时,为避免影响成渝高铁正常运行,国网四川省电力公司资阳供电公司(简称资阳供电公司)还提前与成都铁路局对接协调,确定在凌晨00:30~4:30——列车停运的“天窗期”开展施工。
期间,资阳供电公司组织技术专家团队从跨越方式、设备选型到工序衔接等方面对施工方案进行多轮论证,选出最优施工方案,并安排专人全程值守,实时监督施工进度、安全落实情况。
“这段架线是资阳市花果山110千伏输变电工程的关键环节。”卢阳介绍,天星—花果山110千伏线路工程位于资阳市雁江区童家沟七大队一小队,新建容量2×63兆伏安的110千伏变电站1座、110千伏线路2条,工程是资阳市2024年城市规划建设大会战项目之一,建成后将缓解资阳市北部城区供电压力、110千伏小山站重载问题(该站主供市政府片区),保障整个临空经济区标准化厂房、雁江城东新区北部地区的供电用电。
