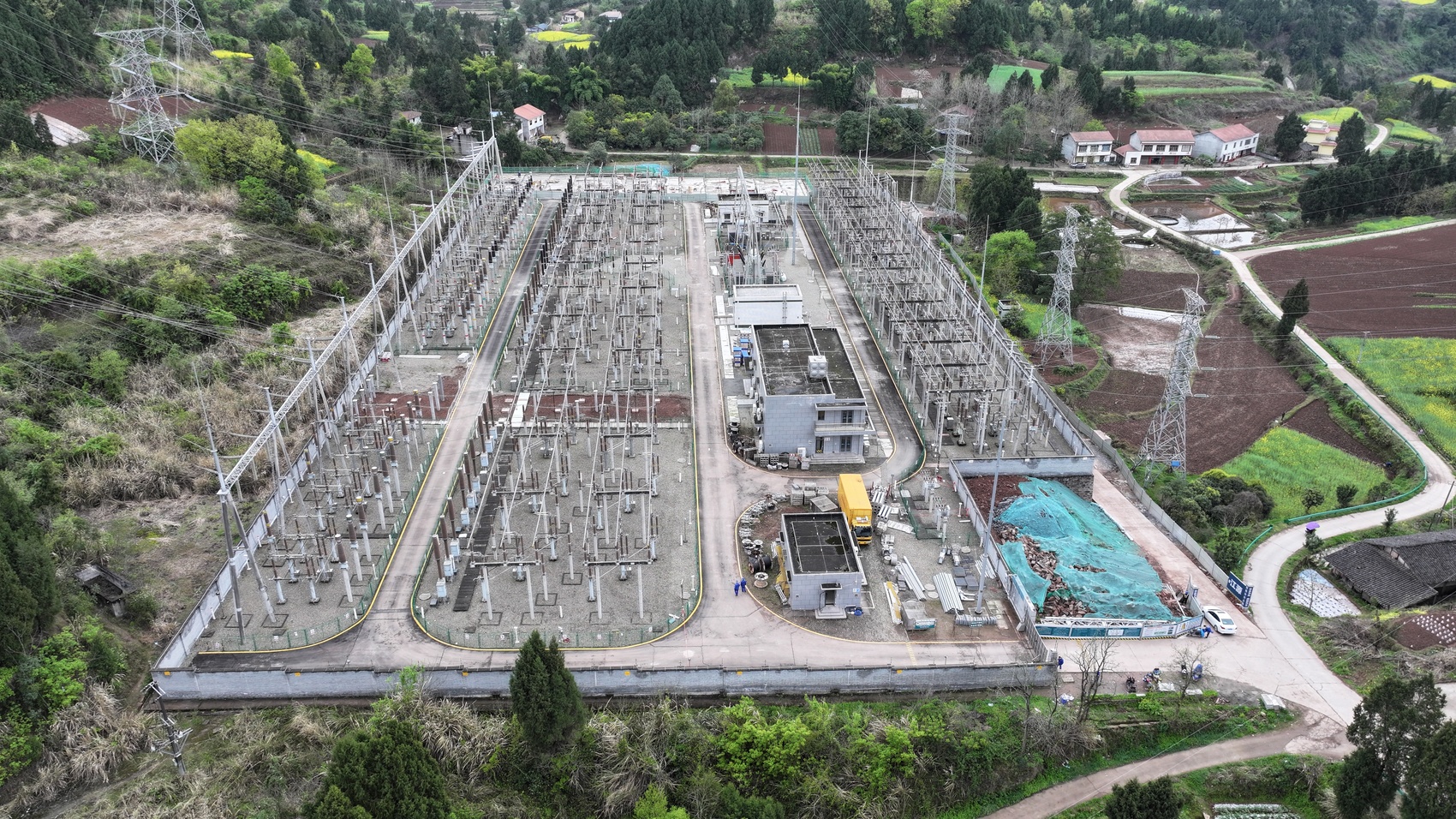

遂宁海棠220千伏输变电扩建工程
巫萌 覃俊明 川观新闻遂宁观察 雷朋
6月25日,遂宁海棠220千伏输变电扩建工程完成带电冲击试验,标志着国网遂宁供电公司2026年两项迎峰度夏重点工程全部进入带电试运行阶段,为即将到来的夏季用电高峰再添强劲电力支撑。
两项工程总投资约1.48亿元,均纳入国网四川省电力公司年度迎峰度夏重点工程清单。其中,遂宁杨胡220千伏变电站主变扩建工程本期扩建18万千伏安主变1台、220千伏出线1回,专项对接成达万高铁遂宁牵引站供电需求,主变部分已于2025年8月提前建成投产。遂宁海棠220千伏输变电扩建工程包含海棠变电站主变扩建、杨胡变电站间隔扩建及海棠至杨胡第二回30公里输电线路建设,新增24万千伏安主变1台,全线新建铁塔81基。
自2025年3月开工以来,建设团队锚定“6·30”投运目标,倒排施工计划、优化工序衔接,统筹土建施工、设备安装、调试验收各环节平行推进。项目负责人彭虎介绍,项目通过多作业面同步施工,全力压缩建设周期,跑出了工程建设“加速度”。
在加速推进的同时,团队严守安全生产红线,对高风险作业实行提级管控,全程落实旁站监护机制,及时完成跨越遂西高速等多项难点施工任务。组建专项技术专班,对设备接线工艺、继电保护定值等关键环节开展“地毯式”验收消缺,逐项闭环整改隐患,确保设备“零缺陷”投入运行。工程同步推进水土保持、环境保护专项验收,将绿色低碳理念贯穿建设全周期。
国网遂宁供电公司相关负责人介绍,两项工程全面投运后,将全面消除蓬溪地区220千伏网架长期单主变运行的六级电网风险,进一步完善遂宁220千伏骨干网架结构,强化区域电网互济互供能力,大幅提升主网供电可靠性与负荷承载能力,有效应对夏季高温天气下的用电负荷增长考验。
同时,工程将为成达万高铁等重大交通基础设施提供稳定电源支撑,更好满足地方产业发展与民生用电需求,为遂宁经济社会高质量发展注入强劲电力动能。(国网遂宁供电公司供图)
