罗国强 川观新闻内江观察 唐广

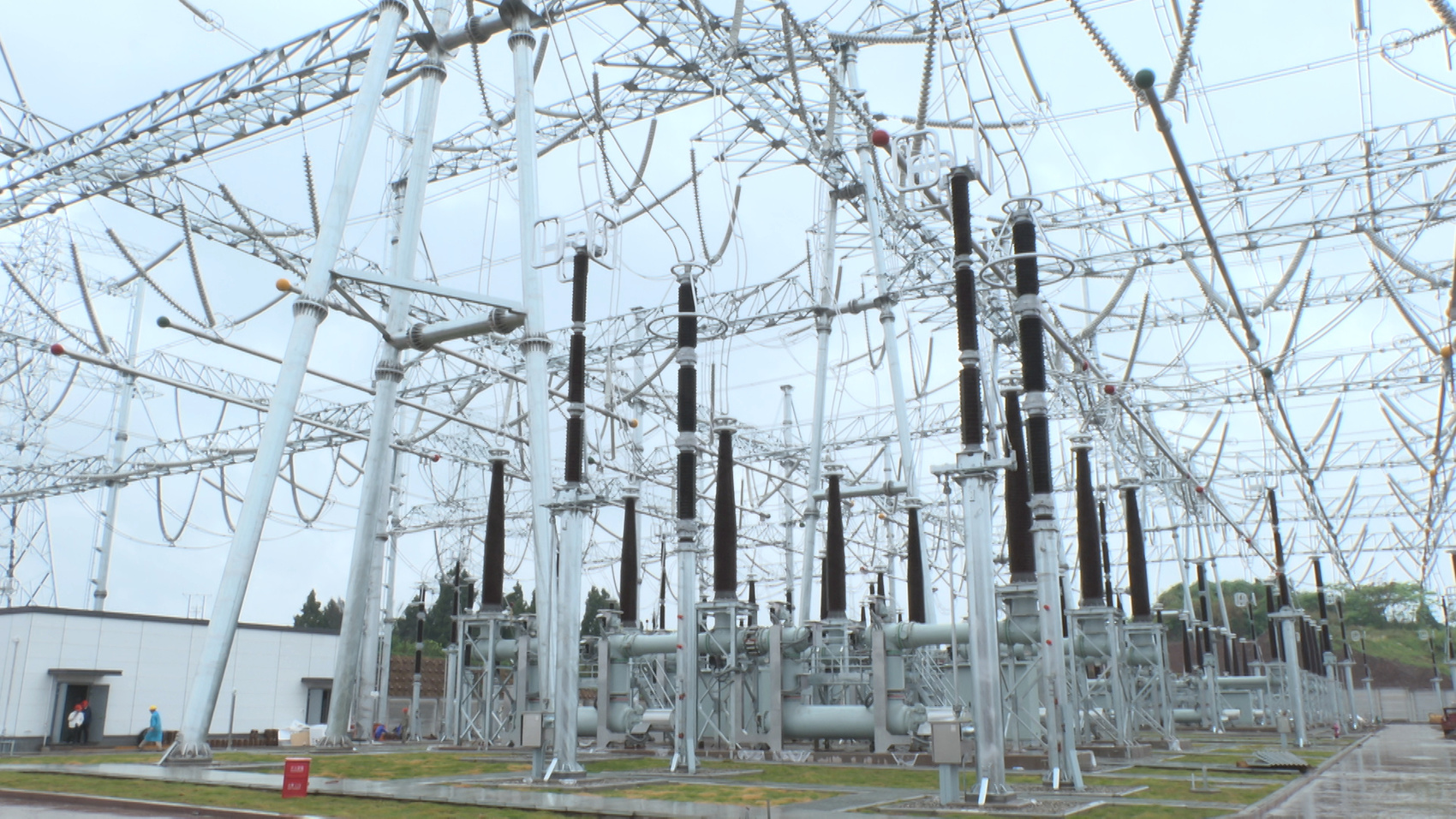

4月28日,位于内江市东兴区的内江(自贡)II500千伏变电站新建工程项目建设热火朝天,大型设备已全部安装就位,工人们正紧锣密鼓地进行基础工程收尾作业。

内江(自贡)II500千伏变电站新建工程是四川省重点电网建设项目,该变电站本期项目建设将投运2台主变压器,每台120万千伏安。目前,变电站土建进度完成95%,电气安装完成88%,设备调试完成30%,预计6月下旬建成投运。
“内江(自贡)II500千伏变电站新建工程在假期不停工,我们作为后期运维人员也会同步开展后期运维准备,提前做好下阶段工作”。内江(自贡)II500千伏变电站运维筹备现场负责人覃阳介绍,变电站投运后,能进一步提升内江供电可靠性和稳定性,完善川南电网结构,增强区域电力资源调配能力。
此外,内江(自贡)II500千伏变电站的配套工程建设也同样热火朝天。当天,在威远县新店镇的永安-向义改接董家湾220千伏新建线路工程项目现场,施工单位内江星原电力集团有限责任公司组织工人正加紧展放塔导线。
“项目全线导线展放作业已完成40%,作业结束后,将加快进行绝缘子安装等作业,力争5月底前全面完工。”现场工作负责人林维旭说,该线路工程需新建35座铁塔,16.81千米的220千伏架空线路。目前,项目已完成10处铁塔的导线展放、紧断线及附件安装。
国网内江供电公司相关负责人介绍,今年以来,内江供电公司主动谋划、统筹推进各项重点电网项目建设工作。“五一”期间,内江供电公司有5个电网建设工程不停工,持续推动项目建设“加速跑”。
