9月25日7时许,中秋假期第一天,汉源县富林镇的一片果园内,机器声打破山间宁静。国网雅安电力(集团)公司施工人员已登上61号铁塔,开始铁塔组立作业。为确保工程按期投运,雅安汉源富泉110千伏输变电工程中秋假期不停工,施工人员坚守岗位,正加紧开展施工作业。

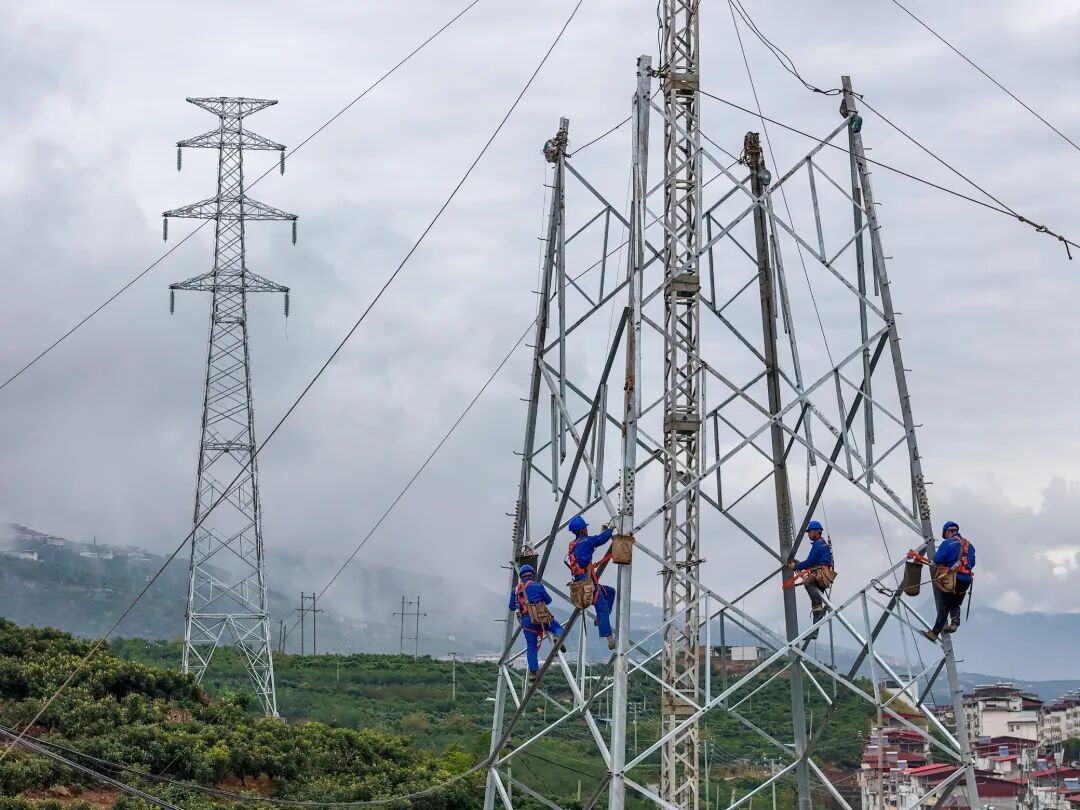

秋日的大渡河河谷,晨风带着些许凉意,果园枝叶间露水未干。记者在现场看到,4名高空作业人员在佩戴安全帽、系好安全带等安全防护后,分工开展铁塔组立工作。一旁的绞磨机平稳运转,将组装好的塔材运送至指定位置;塔上塔下工人密切配合,有条不紊地将塔材安装到位。数座已架设完工的银灰色铁塔在晨光中向远处延伸。
电力是民生之本、发展之基。据了解,随着汉源县富林镇城区规模持续扩大、居民生活品质不断提升,区域用电负荷稳步增长。此前,富林镇仅依托一座变电站供电,电网网架结构单一,供电承载力逐渐趋于饱和。

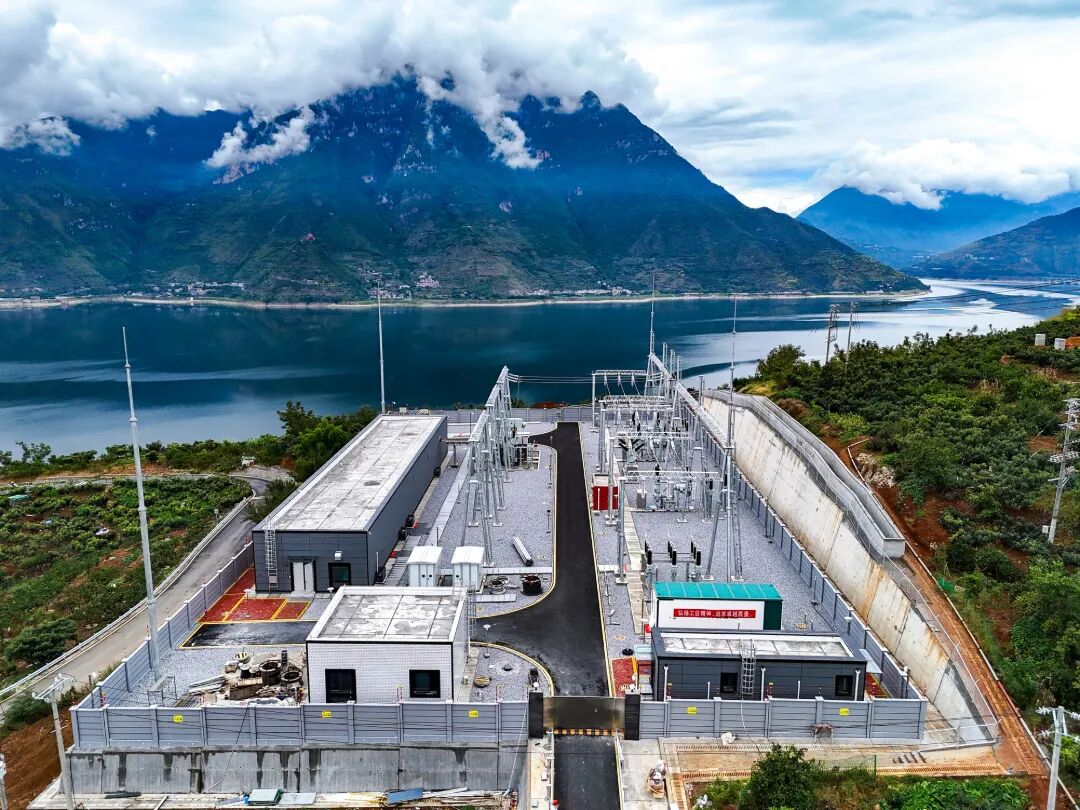

“建设汉源富泉110千伏输变电工程,核心目的就是提升县域电网供电能力,进一步优化县域电网布局,为汉源县花椒、水果等特色农业和县城工商业发展提供更有力支撑。”该项目相关负责人魏磊介绍。作为汉源县重点民生电力保障工程,富泉110千伏输变电工程新增一条输电通道“大动脉”——110千伏干溪坝至富泉输电线路。该线路全长27公里,全线规划建设65基铁塔,同时配套新建富泉110千伏变电站,形成贯穿产业园区与县城核心区的电力输送通道。
该工程开工建设以来,项目团队科学制定施工计划,倒排工期、挂图作战,高效推进基础浇筑、铁塔组立、导线架设等各项施工任务。截至目前,工程已顺利完成75%左右的主体建设,整体施工进度稳步可控。项目建成投运后,将与汉源县城现有变电站形成双电源互补供电格局,大幅提升富林镇及萝卜岗片区供电可靠性、稳定性和供电容量,有效缓解区域用电压力,为群众美好生活赋能,为地方产业发展、城市建设提供坚实电力保障。
山区施工,道阻且艰。该工程全线穿行于高山坡地、林间果园,施工路径长、地形起伏大、山体坡度陡峭,大型机械进场难、施工作业空间有限,给工程推进带来极大挑战。同时,施工沿线遍布成片果树经济林,既是当地群众的重要增收产业,也是需要重点守护的生态资源。
兼顾工程建设进度、质量安全与群众切身利益、生态保护,是项目施工的重中之重。国网雅安电力(集团)公司项目团队坚持民生优先、绿色施工理念,多次实地踏勘优化施工方案。施工全过程严格落实环保、水保管控要求,规范渣土堆放、废水处理、植被复原等流程,全力实现“工程优质、生态优美、群众满意”的建设目标,在提速攻坚的同时筑牢山区生态屏障。
节假日期间,项目部优化排班机制,配足人力机械,压实安全责任,安全高效开展高空作业、机械操作、山地施工安全巡查,严把工程质量关口,利用秋日晴好施工窗口期,全速推进项目建设收尾任务。
雅安市融媒体中心记者:吴丹
