7月28日,国网内江供电公司220千伏千武二线带电试运行,标志着内江Ⅱ-迎祥220千伏线路工程建设取得重大进展,内江供电能力提升至240万千瓦,迎峰度夏供电更加可靠。

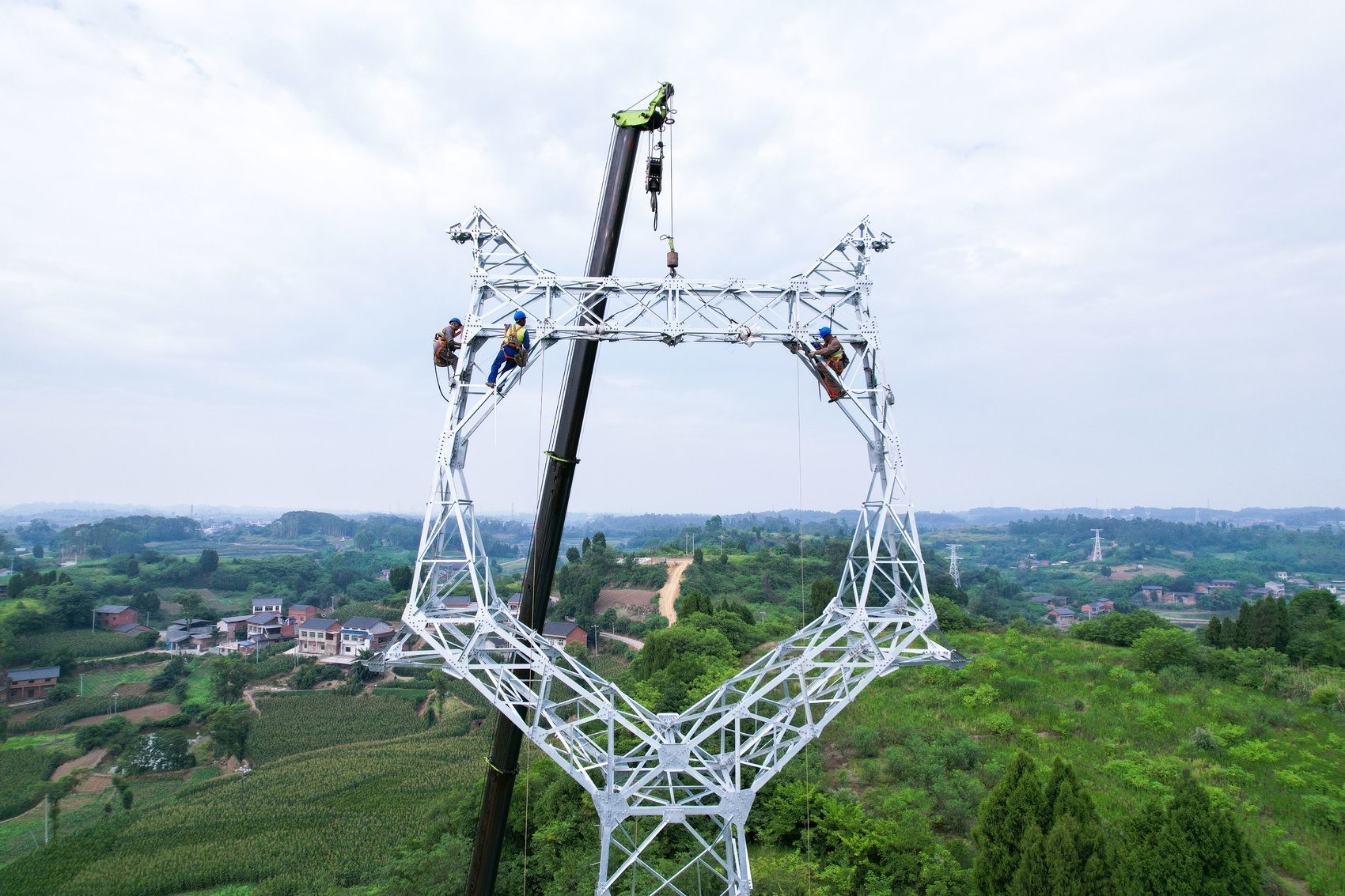

国网内江供电公司开展高空铁塔组立

内江Ⅱ-迎祥220千伏线路工程是连通500千伏大千变电站与220千伏武棚变电站的线路工程,也是内江、自贡电网迎峰度夏保供的关键项目。工程线路全长42.54公里,新建铁塔127基,包含220千伏千武一线、千武二线,其中千武一线已于7月25日带电试运行。

今夏以来,内江电网用电负荷三创新高,达到229.97万千瓦,对内江电网供电提出更高要求。全力加快推进内江Ⅱ-迎祥220千伏线路工程建设,实现线路带电试运行,内江电网能进一步提供更加可靠的电力保障。

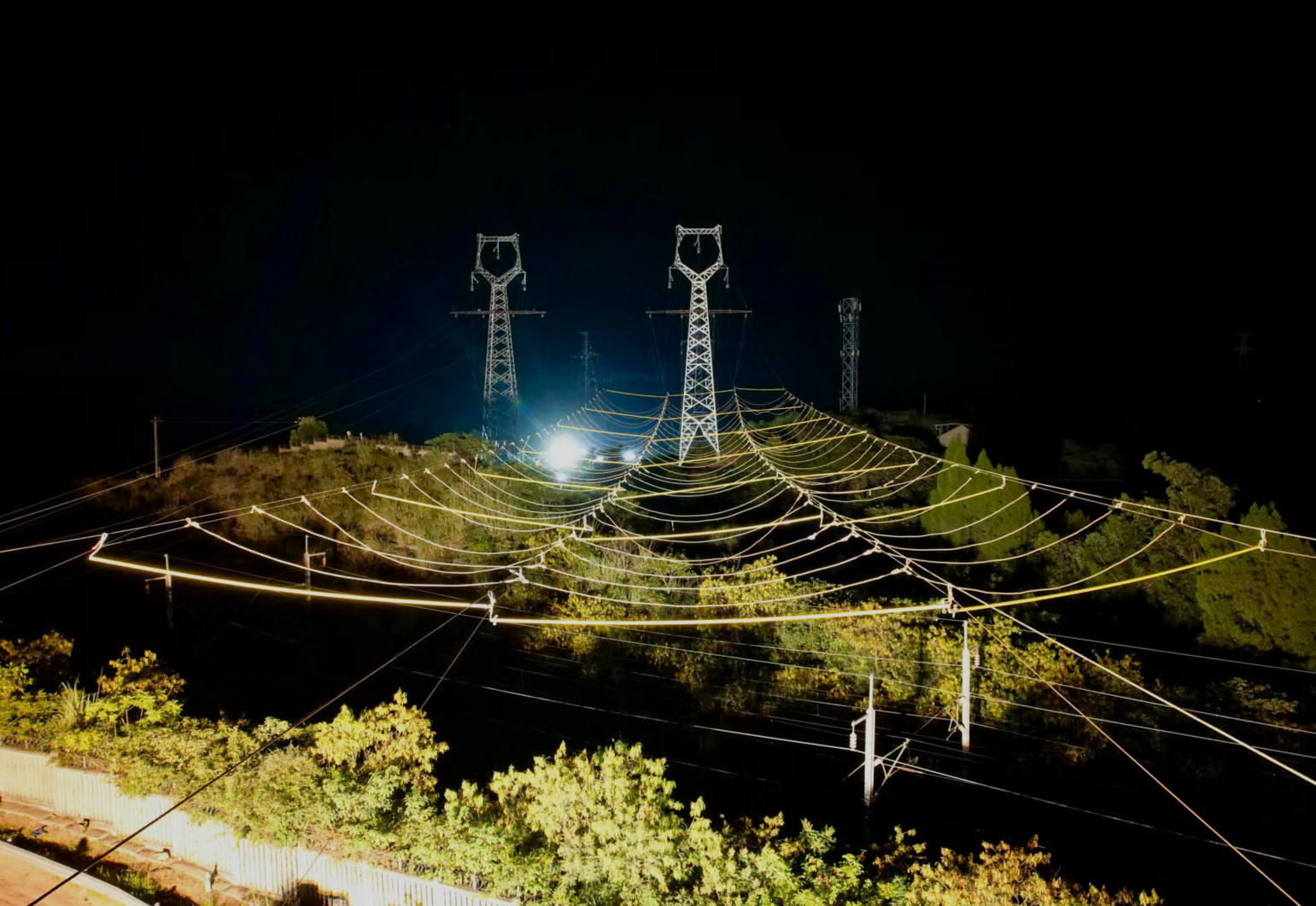

国网内江供电公司凌晨封网跨铁路施工

据了解,该工程建设不仅面临施工难度大、安全风险高、高温酷暑长等困难,还需要跨越成渝高速公路2次、成渝铁路2次、成渝高铁2次。内江供电公司全面梳理计划制定、施工组织、安全管理等方面工作,倒排每日施工,统筹资源投入,精准把控铁路天窗期、高速断道等关键施工窗口,内江供电公司多次在凌晨开展封网架线作业,高效破解线路跨度大、交叉作业多、野外施工环境复杂等难题,保障工程安全有序推进。
