孙瑞 毛瑞 川观新闻眉山观察 白杨

7月8日22时30分,随着调度正式操作命令下达,眉山西-文庙220千伏线路成功并网投运,进入24小时试运行阶段。

眉山西-文庙220千伏线路工程是眉山电网2026年迎峰度夏重要保供工程之一。工程投运后,眉山电网将新增130万千瓦负荷输送能力,进一步优化主网架构,有效破解区域供电瓶颈,为眉山中心城区及重要工业园区提供强劲电力支撑,有力保障眉山市城乡居民清凉度夏。

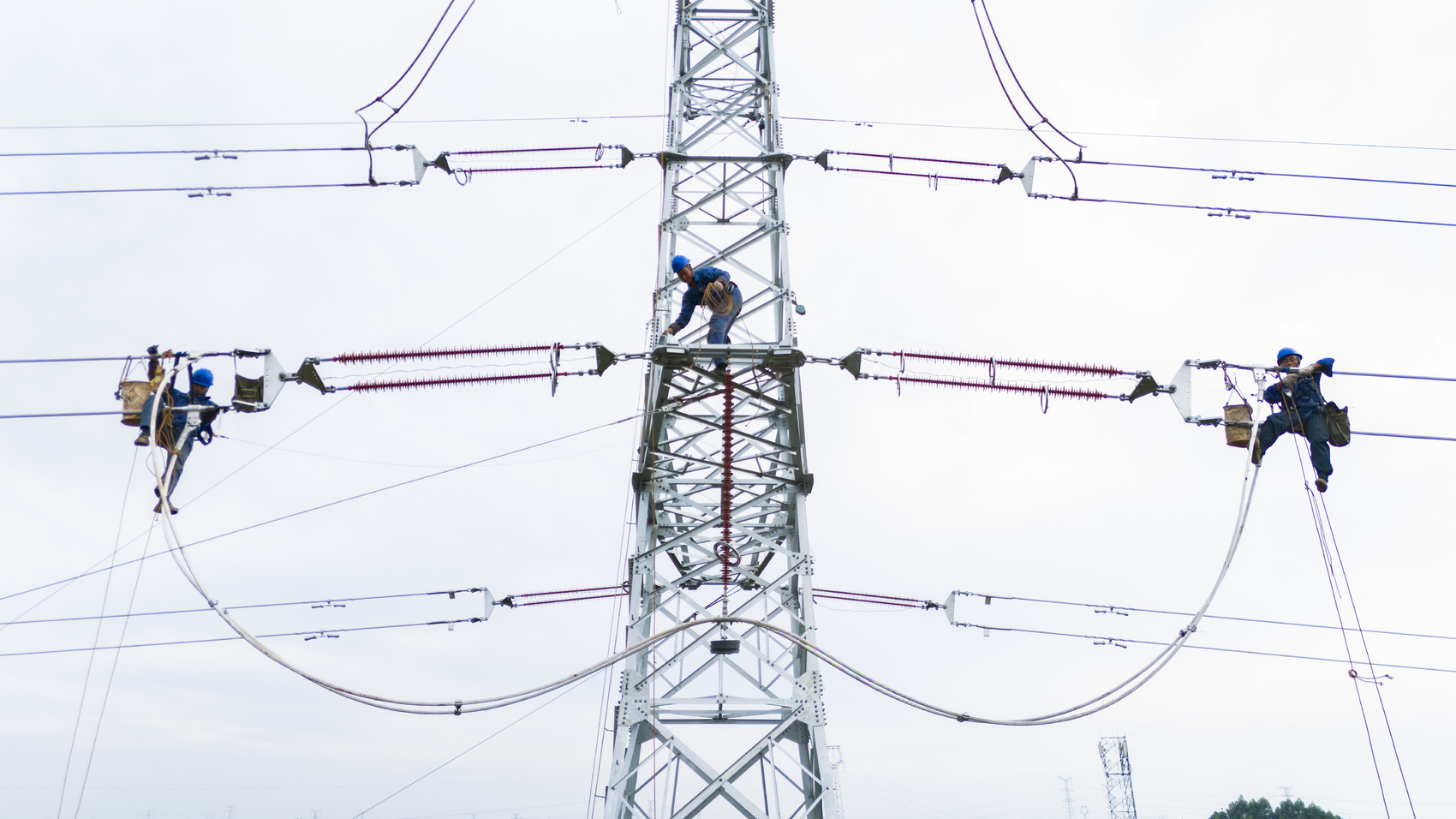

眉山西—文庙220千伏线路高空作业现场,施工人员开展耐张绝缘子串安装调试作业。(眉山供电公司供图)

本工程新建220千伏同塔双回线路,路径长度41.67公里,全线架设铁塔143基,建设沿线环境复杂、作业点多面广管控难度大。作为眉山电网迄今为止规模、线路长度双第一的220千伏线路工程,其线路总长约等同于眉山市东坡区至成都市锦江区的通行距离。“施工团队要在高速路网和高铁轨道交织的‘蛛网’中穿针引线。4次跨越国道、高速,200余次穿越带电线路,每一次都像在钢丝上跳舞。”项目经理郭大龙说,“为不影响交通,大家只能深夜施工,窗口期往往只有几个小时。”

面对工期紧、任务重、高温极端天气频发等多重挑战,国网眉山供电公司推行“日管控、周调度、月考核”机制,全力统筹协调,政企协同作战,全体参建人员历时一年多接力鏖战,全力打通施工堵点。同时,建管人员全过程驻守一线,严格把控每一道工序,每日常态化开展安全学习与风险交底,安全监护人履职尽责当好现场“明白人”,保障风险作业销号率100%,确保工程安全质量始终受控。

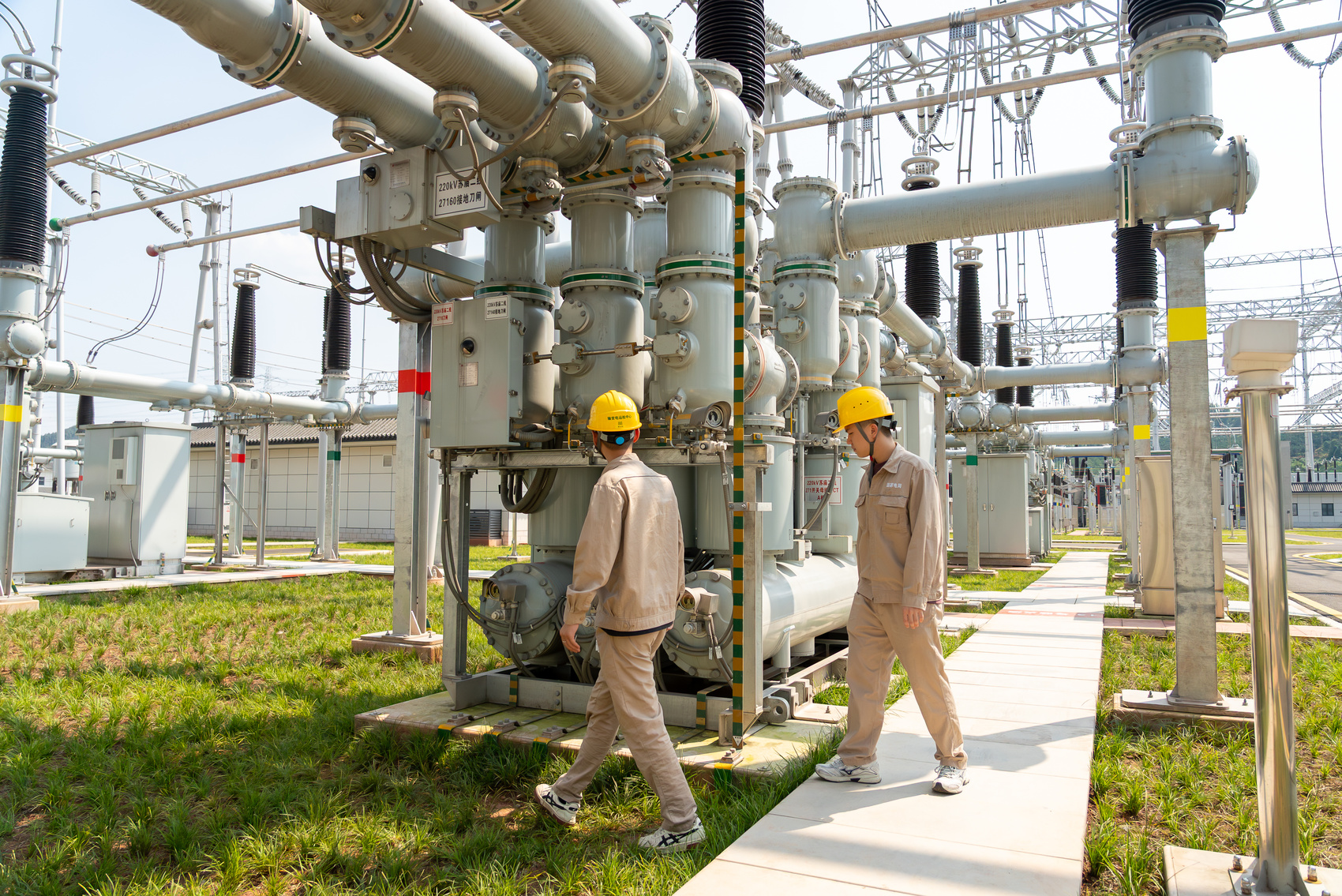

工作人员开展投运前操作准备。(眉山供电公司供图)

下一步,公司将常态化开展线路、铁塔及配套间隔设备巡检运维,全力守护迎峰度夏期间电网安全稳定运行,为眉山市制造强市首位战略和地方经济高质量发展提供坚强电力保障。
