李恒惠 川观新闻广元观察 朱荣杰

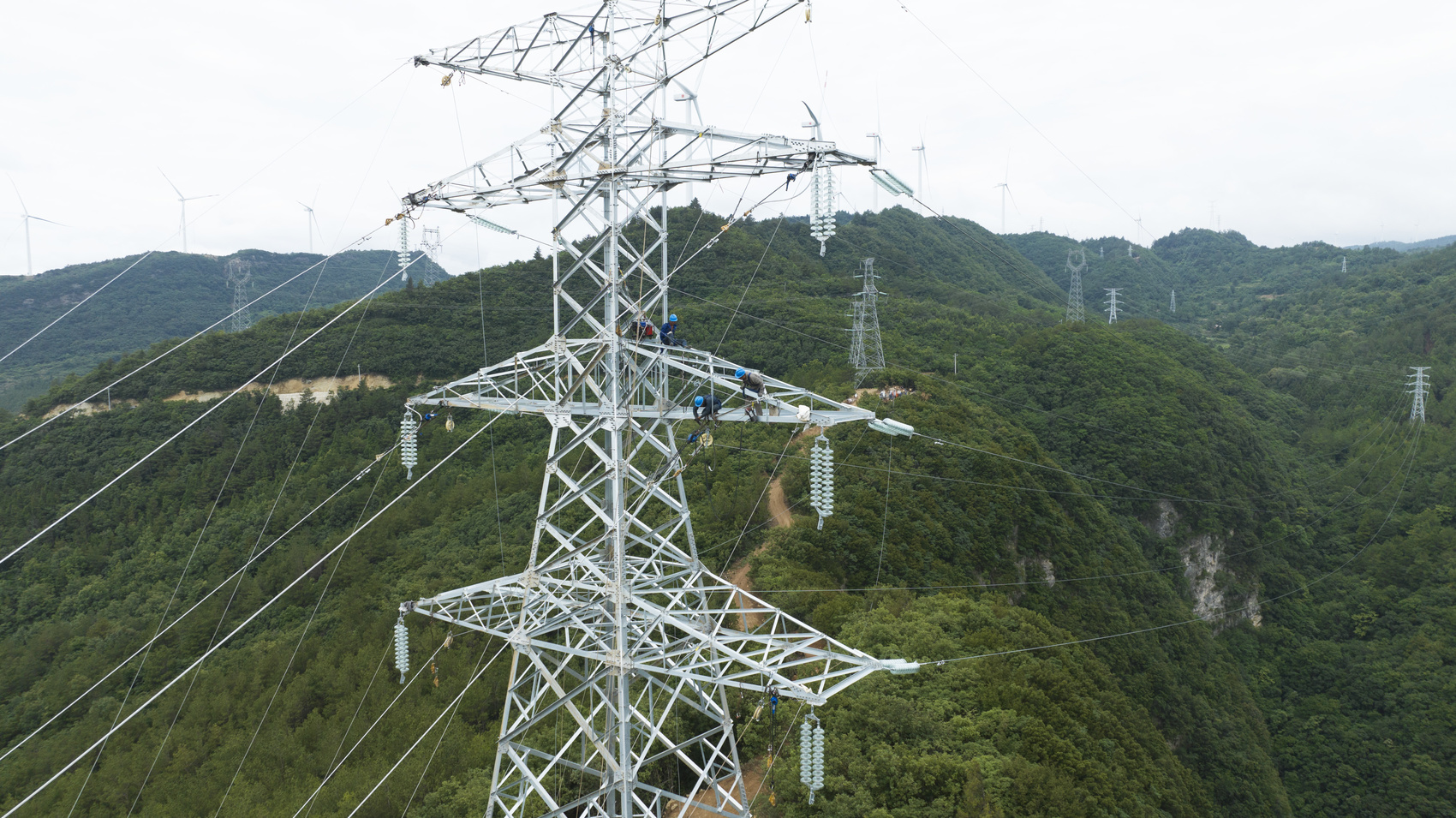

6月18日15时,随着最后一段导线精准就位,云盘梁110千伏输变电扩建工程N26号至N27号塔跨嘉陵江、高速公路、国道架线施工圆满完成。此次施工一次跨越广元“最长档距、最深落差”,外加“双三跨”,堪称广元电网难度最大的多重跨越架线施工。

云盘梁110千伏输变电扩建工程是广元迎峰度夏重点工程,主要满足于广元市城区新建城北片区、老城、东坝片区内居民小区、商业综合体项目、医院等的用电负荷增长需求。变电部分已于今年5月投运,输电部分铁塔组立已完成百分之八十,其中N26号至N27号铁塔跨越施工,是整个项目最艰巨的“硬骨头”,也是整个工程推进的关键性控制节点。

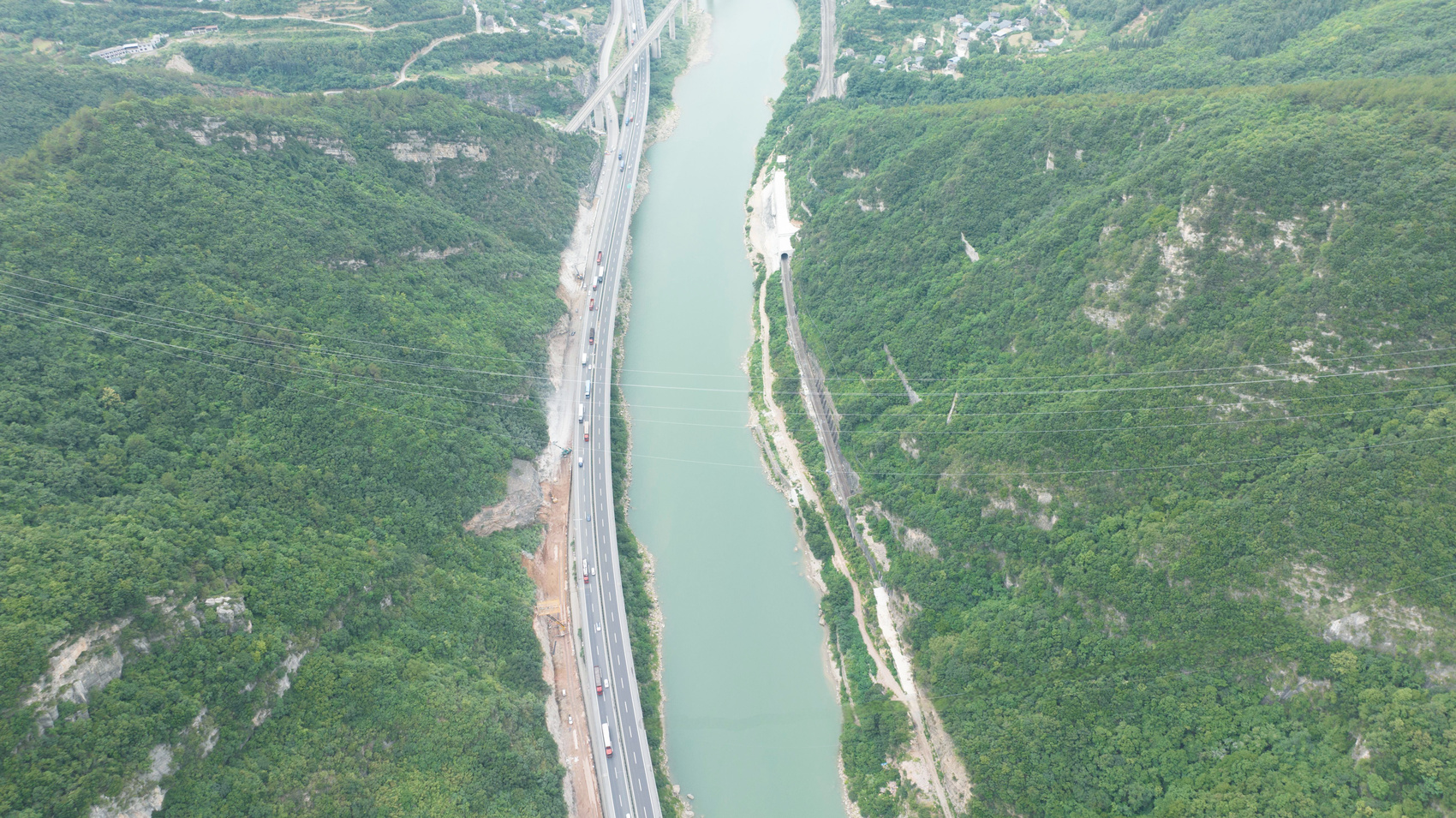

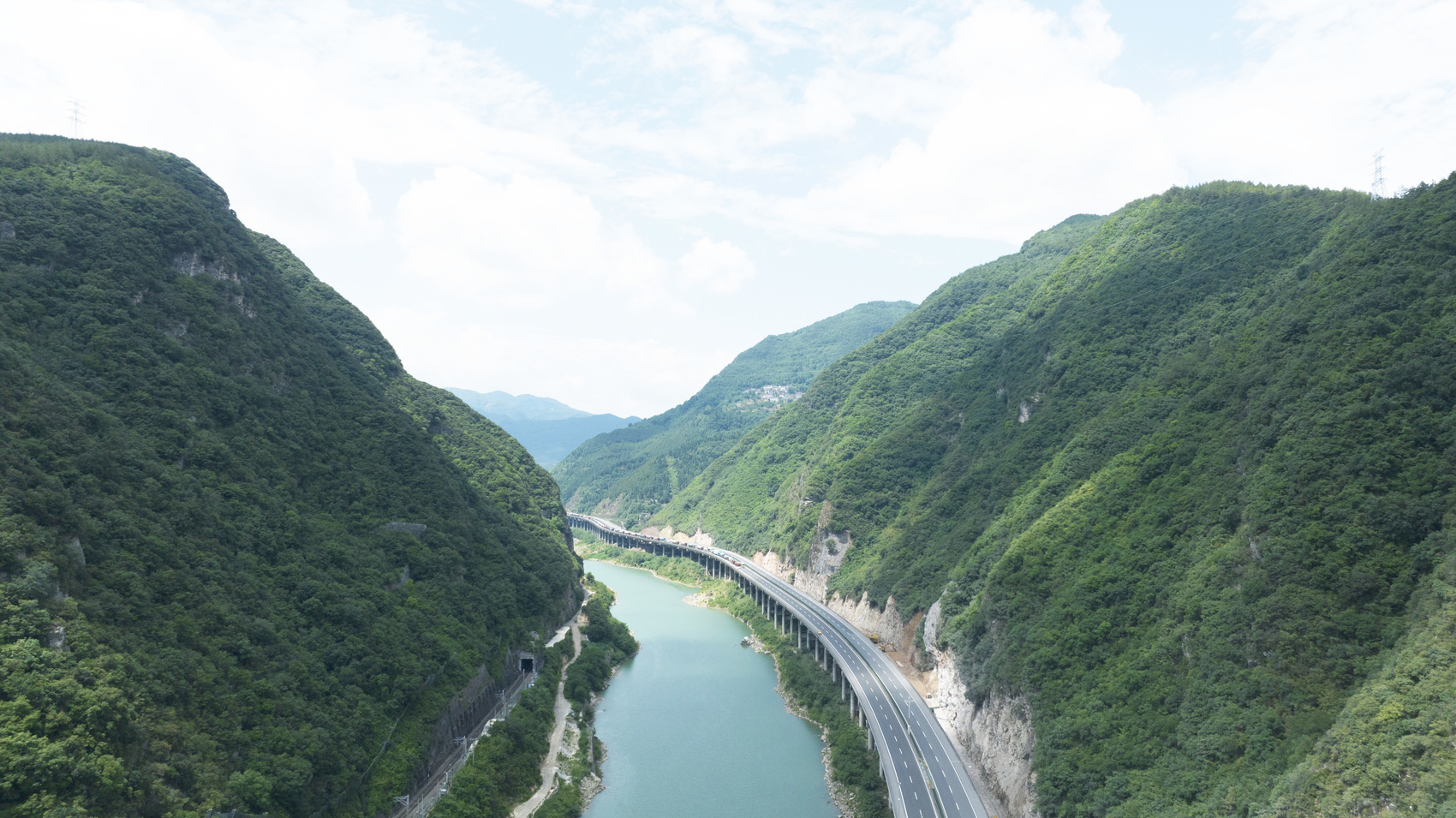

站在G5京昆高速立交桥下抬眼望去,两侧陡峭青山层层环抱,碧绿的嘉陵江顺着山谷蜿蜒流淌,G5京昆高速、108国道沿江并行,施工环境堪称险中之险。

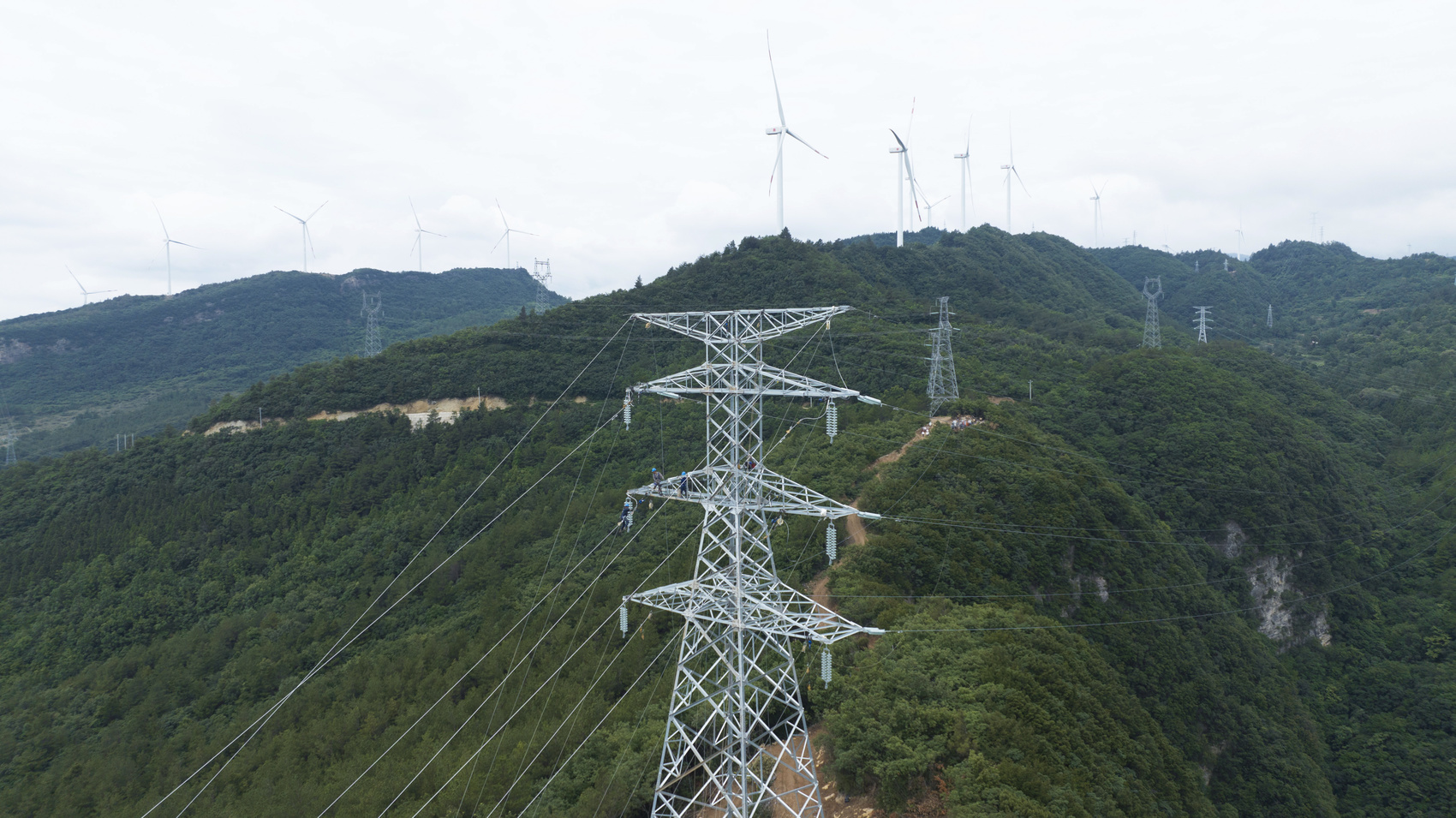

“工程施工地点位于广元交通核心枢纽地段,要同时跨越嘉陵江、京昆高速、108国道三重关键通道,协调难度巨大、安全风险极高。”现场项目负责人李智勇介绍,N26号至N27号铁塔档距足足929米,最深落差262米,导线凌空三重横跨,峡谷内不定时窜起山谷大风。如此众多的困难集于一身,在广元电网工程建设上跨越施工尚无先例。
此次放线作业采用张力放线施工工艺,借助牵引机、张力机等专业配套机械展放导地线,并依次完成紧线、挂线、附件安装等各项工序。项目部在京昆高速立交桥下和N26小号侧附近分别设置两个牵引场,确保超长档距放线作业精准可控。

为确保此次跨越施工圆满完成,国网广元供电公司多次组织施工、监理等参建单位技术人员实地勘查,并邀请上级单位专家现场“把脉”,科学制定“三跨”方案。跨高速作业的交通管控是本次施工的重中之重。开工前,该公司多次联动高速管理单位实地踏勘,敲定断道施工、现场指挥管控流程。施工分两天完成,每天上午、下午各断道施工1次,每次1个小时。
高速断道期间,道路两端专人全程监护,紧盯空中导线;若临近时限未完成,立即锚固并双重加固,确认安全后分批放行车辆。面对陡壁、超长档距、并行交通等多重难题,施工方细化流程、政企联动,筑牢现场安全防线,确保跨越放线施工安全高效进行。

据悉,该工程全部完工后,将在220千伏明月峡变电站与110千伏云盘梁变电站之间新建一条电源联络线,云盘梁变电站主供电源点由原来的一处增加至两处。当任一电源点设备发生故障时,可灵活将负荷转移至另一电源点,为片区迎峰度夏和经济社会高质量发展提供坚实电力保障。(国网广元供电公司 供图)
