近日,国网南充供电公司220千伏仪陇变电站2号主变完成充电试验,正式投入运行。

此举标志着220千伏仪陇变电站主变能效提升改造工程全面收官,变电站总供电容量从300兆伏安扩容至480兆伏安,供电能力大幅提升。

破解供电瓶颈,加速县域电网升级

作为仪陇县域电网的核心枢纽,220千伏仪陇变电站原有两台主变已稳定运行近20年。近年来,伴随仪陇区域经济社会快速发展,产业用电、民生用电需求持续攀升,电网用电负荷屡创新高。2025年,该变电站最高负荷达到265兆伏安,用电高峰期主变处于重载运行状态,设备安全隐患持续增加,电网平稳运行面临较大风险。

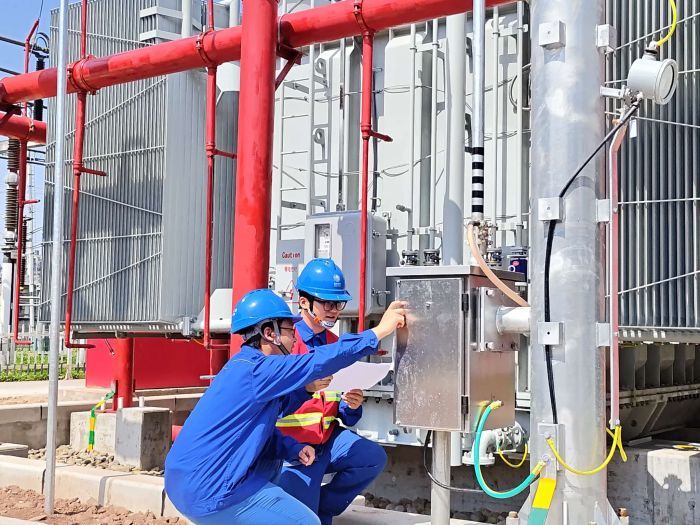

工作人员开展220千伏仪陇变电站2号主变投运前现场检查。于琳 摄

为破解电网供电瓶颈、消除设备运行隐患,2025年10月18日,220千伏仪陇变电站主变能效提升改造工程正式启动。工程施工内容全面、技术标准高,主要包含两台主变整体更换、土建基础新建、消防设施升级改造、高压电气试验、继电保护及自动化系统调试等核心工作,同时同步完成主变高、中压侧开关电流互感器等一次设备,以及测控、保护二次装置的迭代升级。

全程自主实施,备战夏季用电高峰

本次改造工程由国网南充供电公司自主统筹、全程实施。项目建设期间,公司严格把控施工组织、技术管控、现场作业、安全监督等各环节工作,以实战项目为练兵载体,针对性开展一线班组专业技能实训,有效补齐基层技术短板、积累站内改造施工经验,全方位提升一线班组核心作业与运维能力,为后续电网改造、设备运维、应急保障等各类电力工程开展筑牢人才与技术支撑。

针对在运变电站作业空间狭小、多专业交叉作业多、施工工序衔接复杂、安全管控难度大等难点,项目团队科学制定施工方案,采用“两台主变交替更换”的施工模式,彻底规避改造期间全域停电问题,保障区域电力持续稳定供应。同时,公司紧扣迎峰度冬、迎峰度夏关键保电节点,统筹多专业协同攻关,持续优化施工流程、人员及车辆通行路径,对施工安全、工程质量、建设进度实施精细化闭环管控,全力推动工程高效有序落地。两台主变分别于2025年迎峰度冬、2026年迎峰度夏前顺利投运,圆满完成节点保电任务。

据负荷测算分析,2026年迎峰度夏期间,改造后的两台主变负荷率将大幅下降,彻底消除设备重载运行安全风险,可充分满足仪陇县域中长期经济社会发展的用电增长需求。目前,变电站双主变并列运行、负荷灵活互济,区域电网网架结构持续优化,电网安全稳定运行水平和供电可靠性实现双重提升。

面对即将到来的迎峰度夏用电高峰,南充供电公司正全速推进220千伏保宁变电站1号主变改造、110千伏清泉等6座变电站断路器中期检修工作,全面补强南充电网主干骨架,确保以最佳状态迎战夏季用电“大考”,全力守护民生用电与经济发展“生命线”。
