5月21日,内江市东兴区田家镇长桥村荣大高速沿线,国网内江供电公司施工人员抢抓晴好天气,高效推进220千伏配套线路跨越荣大高速放线作业。

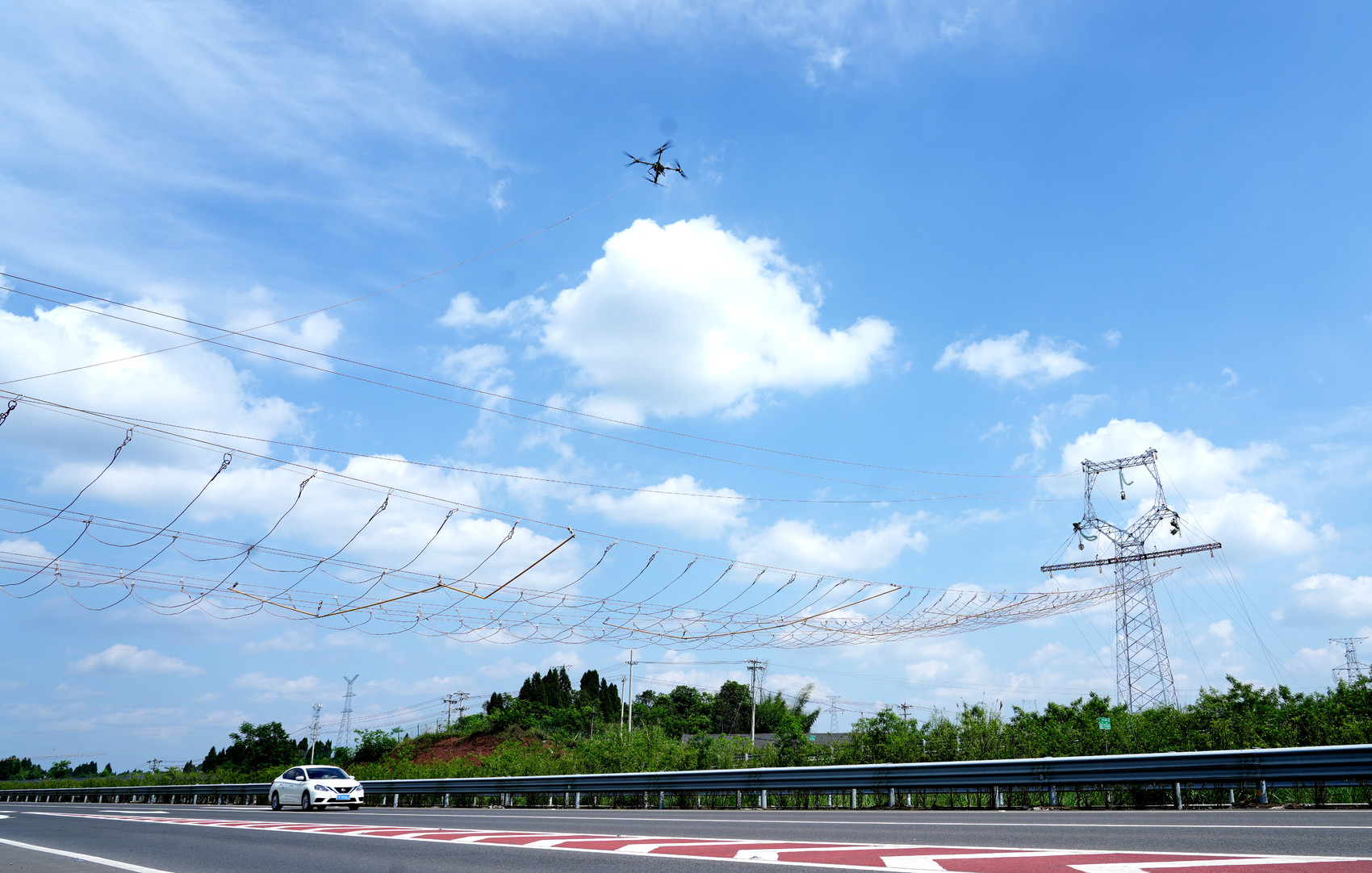

施工现场
当天,随着现场工作负责人指令下达,施工现场张力机、牵引机同步平稳运转,导线顺着铁塔缓缓升空,跨越防护网、横跨高速路面,精准向另一侧铁塔延伸,高空架线作业稳步推进。据悉,本次高速跨线导线展放工作预计5月24日全部完成。
据了解,此次施工的220千伏线路,是内江(自贡)II500千伏输变电工程的核心配套项目,也是优化川南区域电网结构、提升内江供电保障能力的关键工程。该线路起于220千伏松柏变电站,接入在建500千伏大千变电站,全长13千米,共新建铁塔38基。其中有部分铁塔跨荣大高速段,因车流密集、作业空间受限、安全防控要求高,这也是此次新建线路施工的难点路段之一。
国网内江供电公司提前统筹谋划,组织多专业团队实地查勘、细化方案、闭环管控。施工团队于5月19日率先完成高速上空安全防护网铺设工作,创新采用无人机施放牵引绳的智能化施工方式,实现高空作业精准、安全、高效推进,保障高速过往车辆通行不受影响。
据悉,内江(自贡)II500千伏变电站配套工程也在同步加快建设。其中,内江供区全部配套工程包含9条线路和9个间隔扩建,需要组立铁塔462基,新建线路187千米。目前,铁塔基础开挖379基,浇筑378基,组塔348基,已经完成架线33.88千米。
