4月21日,在广安经开区枣山街道,随着最后一组电力塔材精准就位,一座全高105米、总重111吨的电力铁塔正式组立完成。这座相当于35层楼高的“钢铁巨人”不仅是广安Ⅱ500千伏输变电工程的最高塔,也是广安电力建设历史迄今为止最高的电力铁塔。

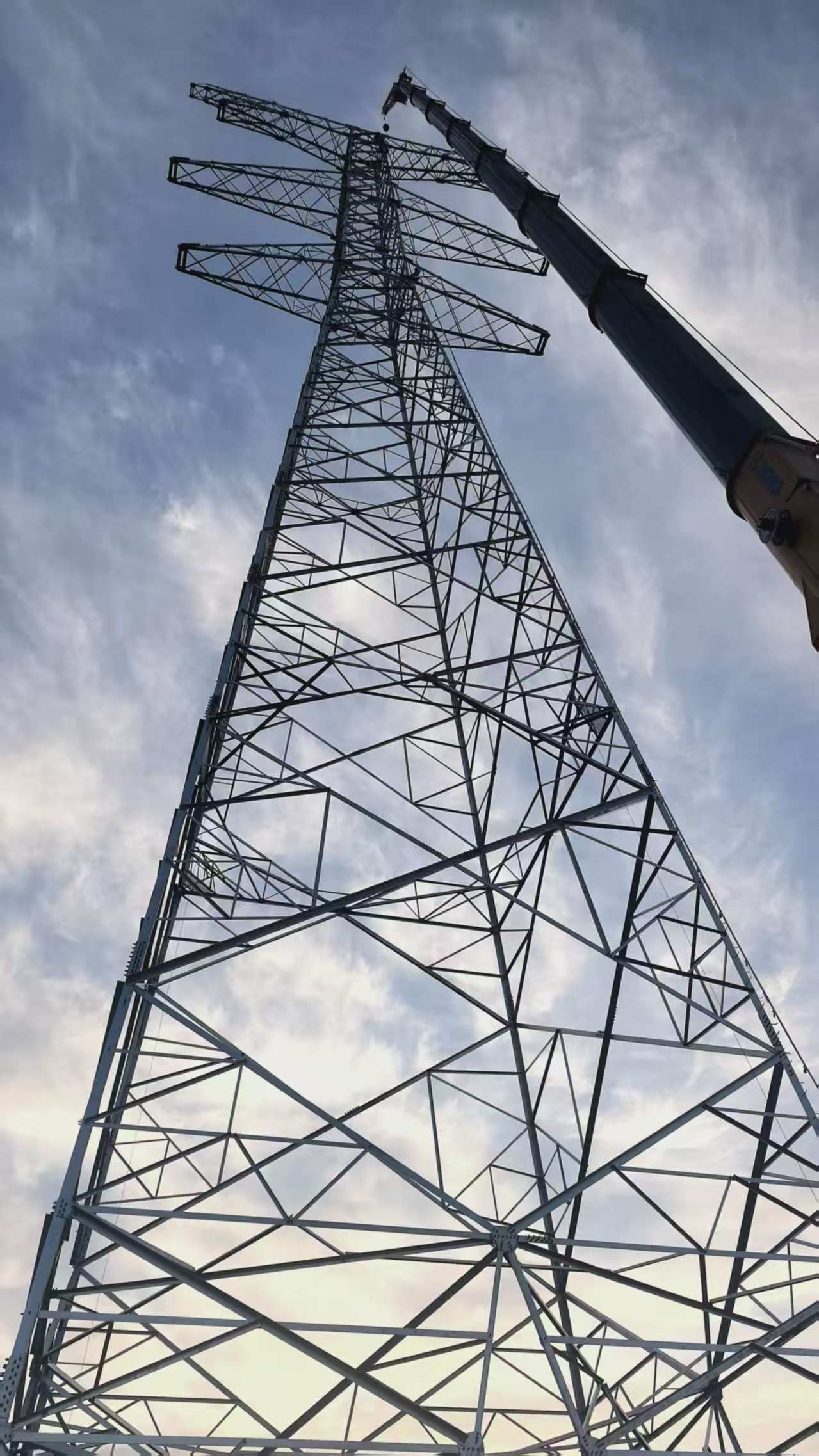

广安Ⅱ500千伏输变电工程NA007号电力铁塔组塔施工现场。(受访者供图)

据了解,这座编号为NA007的电力铁塔,是广安Ⅱ500千伏输变电工程的关键控制点。为何这基塔的本体有这么高?施工项目部负责人刘奎解释:“因为该条输电线路将跨越220千伏丰铜一(二)线,按照建设规程要求,500千伏的高压线路与220千伏交叉跨越时的安全距离必须为11米以上,再加上NA007铁塔所处位置在沟壑之间,所以塔身达到了105米。”

沟壑之间建塔交通不便,塔材运输和组装面临较大挑战。国网广安供电公司组织施工方和设计团队多次现场复勘,综合考量跨越G85银昆高速公路的安全要求,以及线路运行过程中的电气距离控制,最终确定全程采用吊车作业机械化方式施工方案。

“与传统的落地式抱杆施工方案相比,吊车组塔能有效提升工程施工效率,以这基塔为例,组塔工期节约了5天以上。”国网广安供电公司相关负责人陈飞洋说。

此外,由于该塔全高105米,传统的施工机具——规格为80吨的吊车只能完成高度100米以内的铁塔组立。项目团队紧急从重庆调拨一台130吨的吊车,吊臂比80吨的吊车长出了12米。“有了特种吊车,再通过精确计算吊点位置,反复优化施工方案,确保每一个施工环节精准可控。”陈飞洋说。

施工过程中,作业人员密切配合,同时,团队实时监测吊装状态及气象条件,确保塔材在高空中精准对接。经过9天连续奋战,最终顺利完成铁塔组立。

据了解,广安Ⅱ500千伏输变电工程的输电线路部分将新建5回500千伏线路,总长158公里。3月复工以来,工程全线多地陆续开展铁塔组立施工,进入组塔高峰期。

“目前,该工程输电线路部分施工已完成总体进度的近80%。”陈飞洋说,他们要在保障安全质量的前提下,全力加快剩余铁塔组立及架线施工进度,并同步加强现场协调与应急保障,及时解决施工困难点,确保工程能够按期顺利投运。

据悉,广安Ⅱ500千伏输变电工程预计于今年6月底建成投运。届时,广安地区主网结构将得到进一步完善,区域输电能力明显提升,将为成渝地区双城经济圈建设提供更加坚实的电力能源保障。
