张懿玲 川观新闻阿坝观察 杨玉红

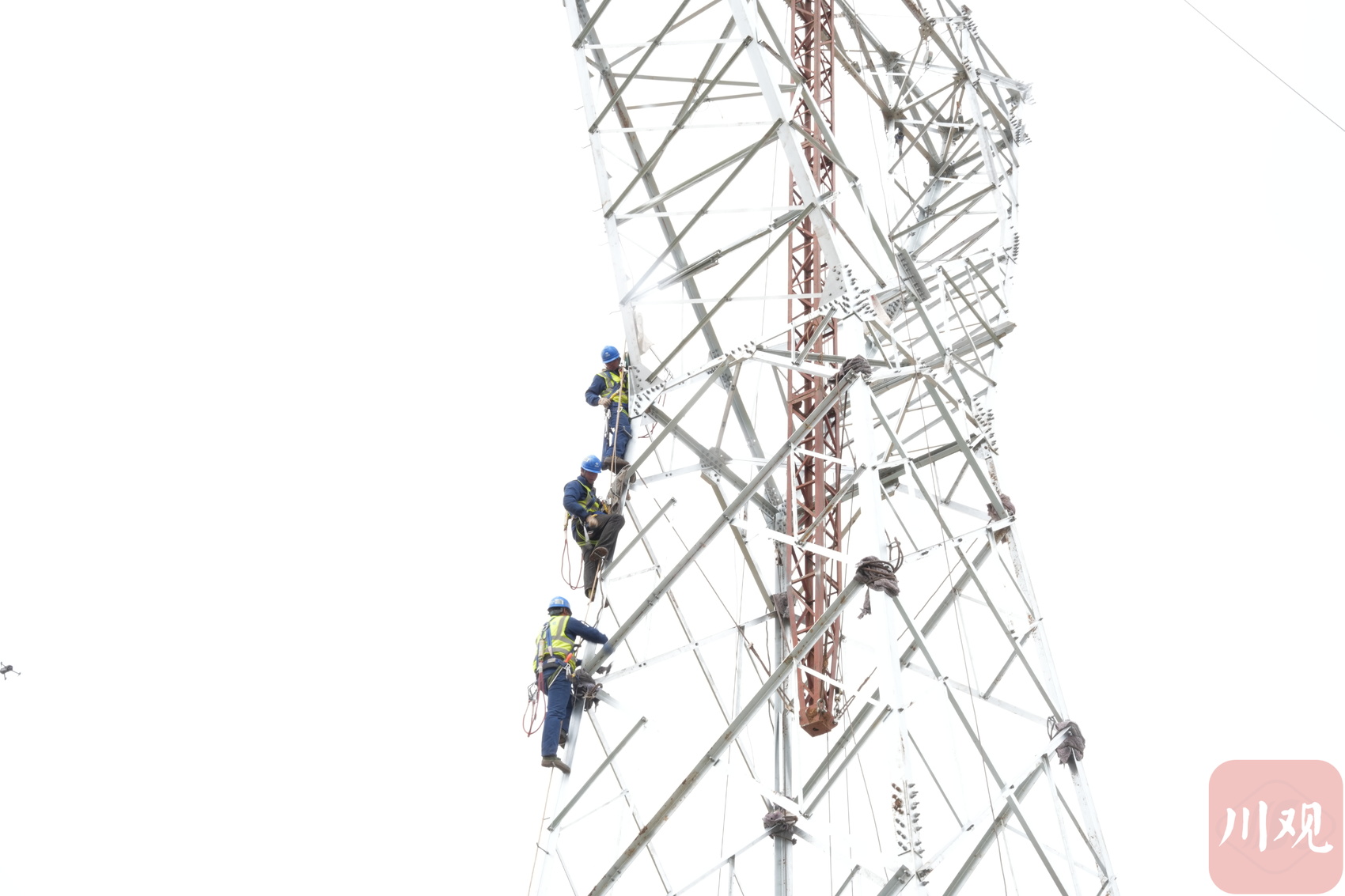

“起吊——就位!”4月15日,在海拔3600米的阿坝县麦昆乡一处施工现场,随着指挥员一声哨响,起重机将最后一组塔材缓缓吊起、就位,一基约30米高的铁塔稳稳立住。“首基铁塔在此顺利组立,标志项目正式进入组塔攻坚新阶段。这为今年年底全线竣工投产迈出关键一步。”国网阿坝供电公司壤塘至阿坝110千伏线路工程业主项目经理袁磊说。

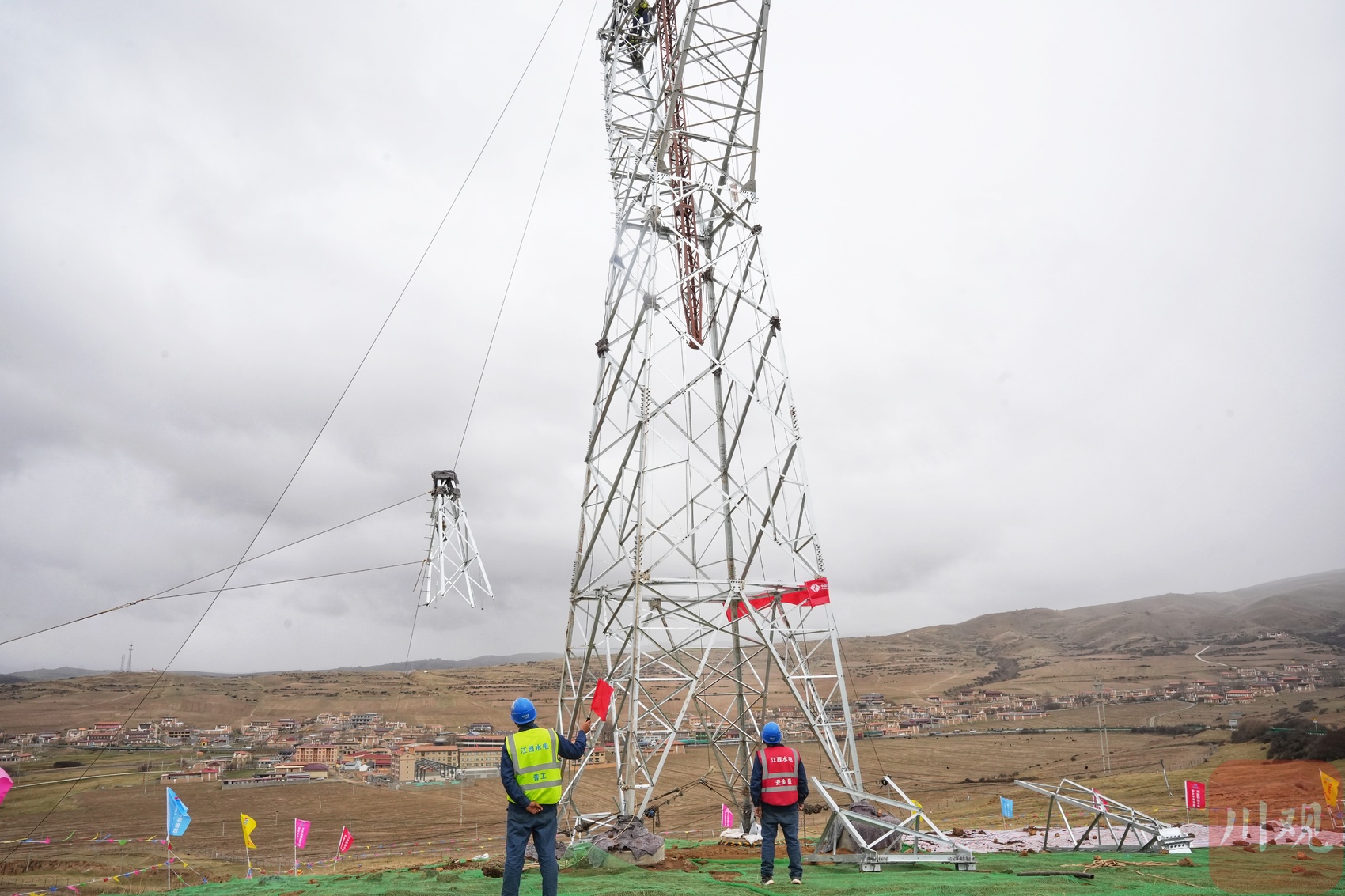

4月15日,在阿坝县海拔3600米的施工点,随着起重机将最后一组塔材缓缓吊起,施工人员迅速紧固螺栓,阿坝壤塘至阿坝110千伏线路工程首基铁塔顺利组立完成。(摄 张懿玲)
据悉,该项目是省重点工程,也是连接壤塘与阿坝两县的重点民生电网工程,线路全长122.67公里,新建铁塔302基,总投资2.12亿元,蜿蜒穿过阿坝县城关镇及壤塘县的岗木达镇、尕多乡等10余个乡镇。作为阿坝州县域电网补强项目,它是解决两县供电“卡脖子”问题的关键工程。

然而,高原施工难度超乎想象。袁磊介绍,全线海拔在3320米至4408米之间,高山地形占近八成,其中20公里完全处于无人区。高原缺氧、低温、大风、浓雾,一年有效施工期不到半年。工程需跨越道路36处、河流9处,三级以上作业风险高达800余项。

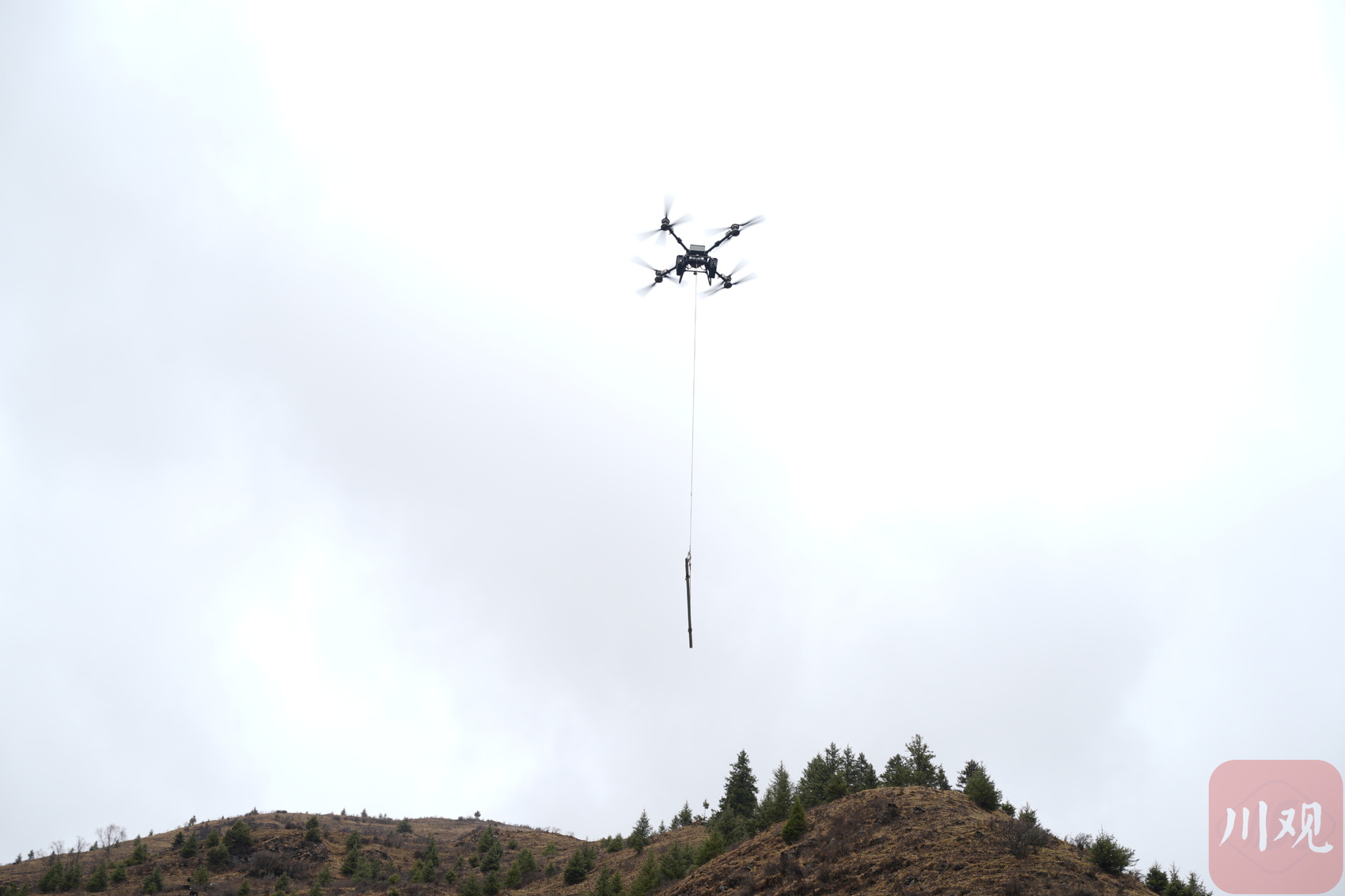

国网阿坝供电公司首次引入大型无人机,单次可吊运200公斤塔材或砂石。(摄 张懿玲)
面对重重困难,建设者拿出实招:针对地质差异,灵活采用“两班倒”人工开挖和水磨钻技术,并首次大面积应用旋挖机开展基础开挖,累计完成28基基础施工,提升作业效率。“针对交通难题,在传统索道、马帮运输基础上,首次引入大型无人机,单次可吊运200公斤塔材或砂石,极大缓解了无人区物资运输难题。”项目总工熊金灿说。

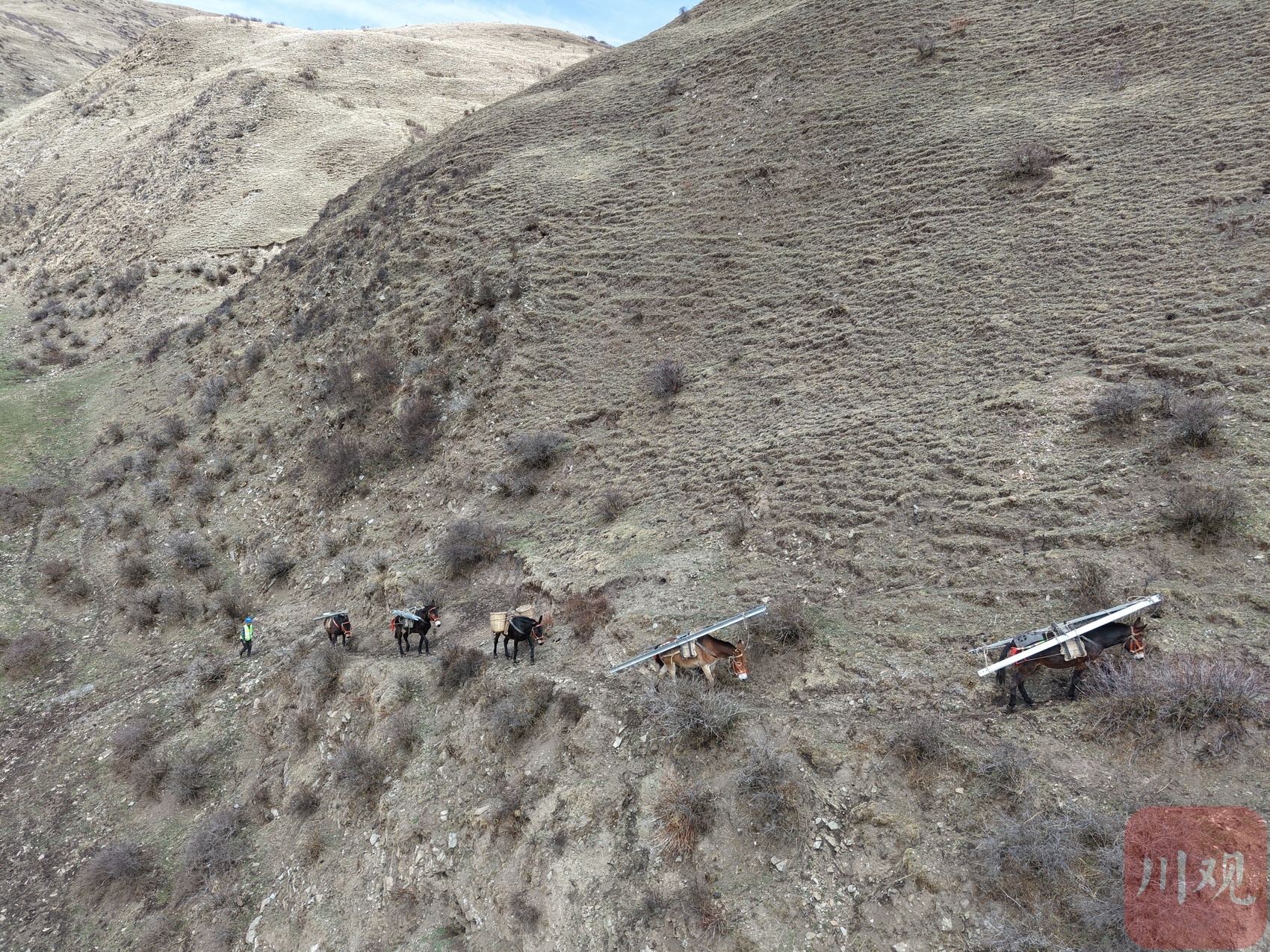

马帮驮运着塔材,穿行在无人区的高山之间。(摄 张懿玲)
为加快工程进度,国网阿坝供电公司采取“攻坚专班与属地协同”模式,联动壤塘、阿坝两县供电公司成立专项工作组,高峰期200余人、16个作业面同时展开。同时,每月至少开展4次现场督查,远程督查覆盖所有作业点,隐患整改闭环率100%。
截至目前,该工程已完成基础开挖266基、浇筑260基,组塔作业全面铺开。项目年底投运后,届时将提升阿坝县、壤塘县县域电网供电能力,末端变电站“卡脖子”问题将得到根本解决,惠及沿线10余万农牧民、20余所学校及医疗机构。
