2月25日,大渡河畔的雅安市石棉县,新春的氛围依旧浓郁。国能大渡河老鹰岩二级水电站建设现场,150台冲击钻沿围堰一字排开,正在向大地深处掘进。

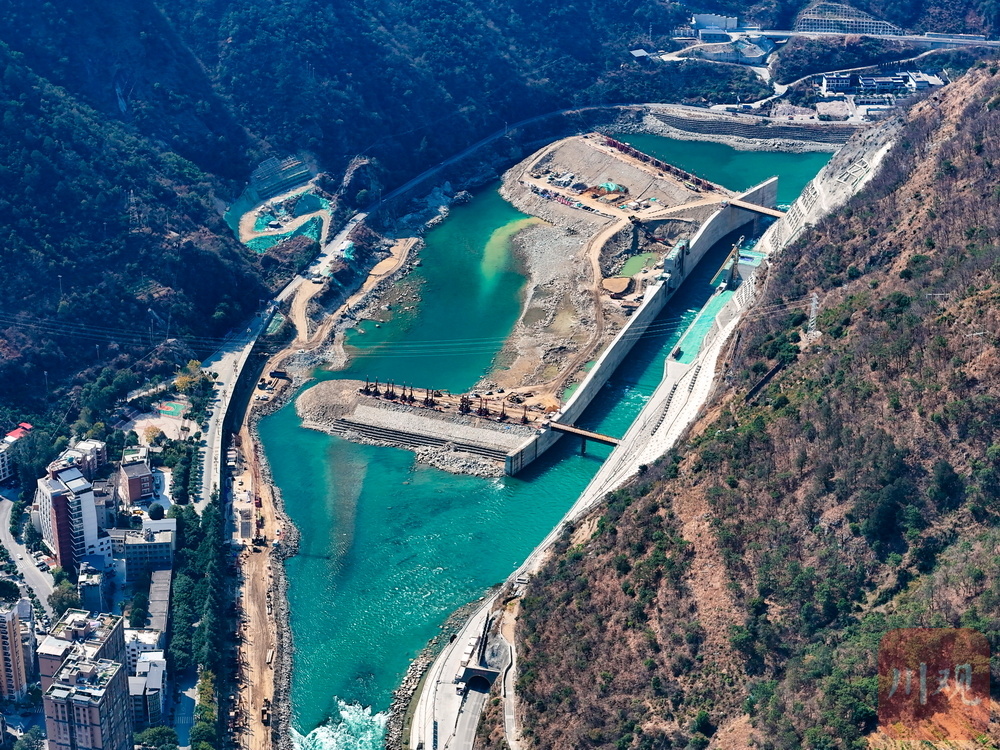

大渡河老鹰岩二级水电站建设现场

这里正在进行的是水电站建设的关键工程之一的防渗墙施工。春节至今,为抢抓枯水期施工黄金时段,国能大渡河老鹰岩两级水电站项目500余名建设者放弃与家人团聚的机会,工程“不断档”、建设“不打烊”,坚守施工一线,以机械轰鸣声取代了爆竹声,成为山间最响亮的律动。

“去年春节就没回去,今年本来要回家吃团圆饭,又食言了。”现场工人杜原谅一边换钻杆一边说,“防渗墙施工最怕的就是‘断档’,一期围堰必须赶在汛期前完成,最深的一处槽孔要打到90米深,直到嵌入坚硬的基岩,确保防渗体系正常运行,滴水不漏。”

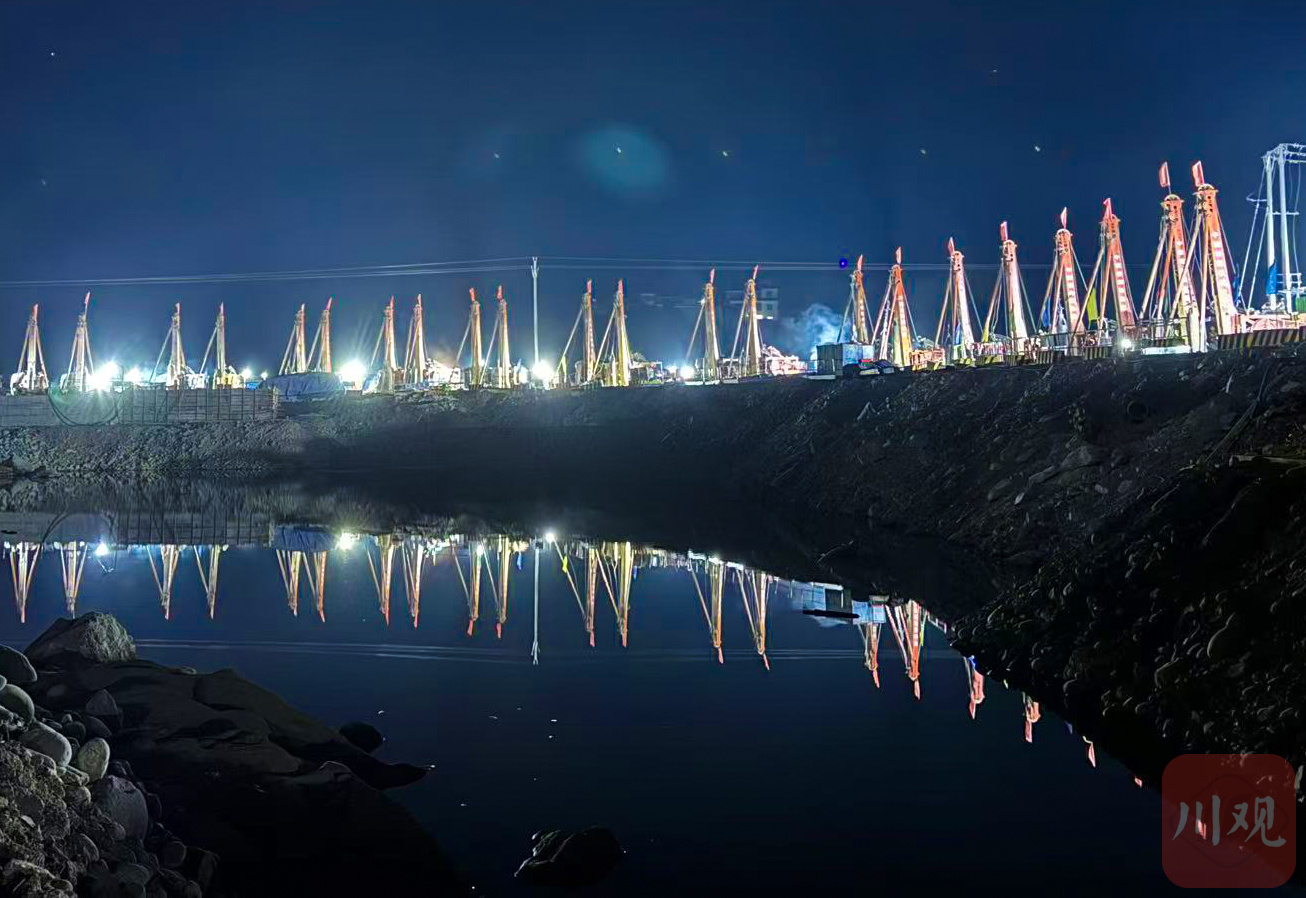

春节期间实行24小时三班倒 石棉县融媒体中心供图

“一级电站要在今年顺利转序进入明渠混凝土浇筑,二级电站要转入主体工程施工,所有前置条件都卡在围堰防渗这个节点上。春节期间我们实行24小时三班倒,现场近五百名兄弟、百余台设备连轴转,目标只有一个——牢牢守住2026年度汛安全底线。”国能大渡河老鹰岩(四川)水电有限公司工程建设处专责薛洋说。

“就在几天前,老鹰岩二级水电站二期围堰防渗墙首仓混凝土顺利开仓浇筑,这标志着工程进入了新的施工高峰期。”据薛洋介绍,2026年是项目承前启后的关键年份。根据规划,两级电站总装机72万千瓦,总投资105亿元,是四川省“十四五”能源发展规划的重点项目。

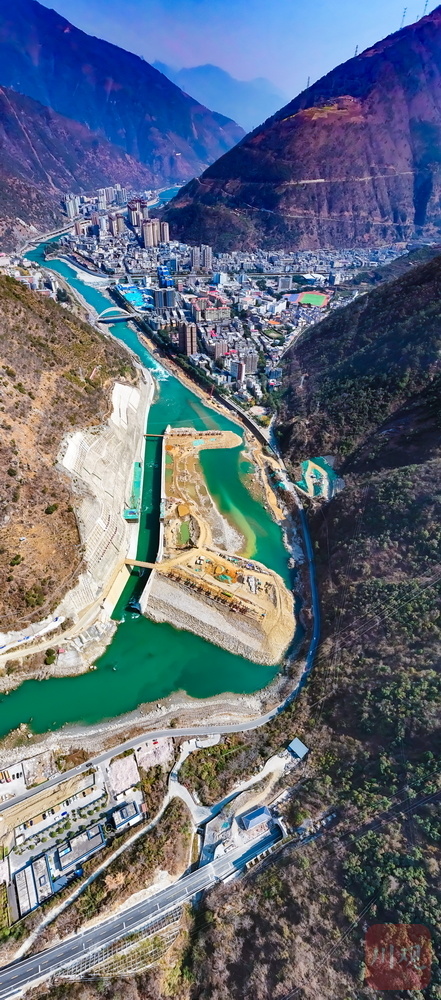

鸟瞰老鹰岩二级水电站和石棉县城

据悉,待老鹰岩水电站全部建成投产后,年平均发电量将达32.08亿千瓦时,每年可减少二氧化碳排放267.6万吨。
