川观新闻记者 袁城霖
新春佳节,正当人们在家享受团聚喜庆之时,达州万源市固军镇境内的固军水库建设现场却是热潮涌动,履带吊、混凝土泵车轰鸣运转,工程车辆往来穿梭,大坝浇筑、边坡固结灌浆、消力池施工等多个工作面同步推进,建设者们分班值守、连续奋战,确保春节假期施工不断档、进度不掉链。

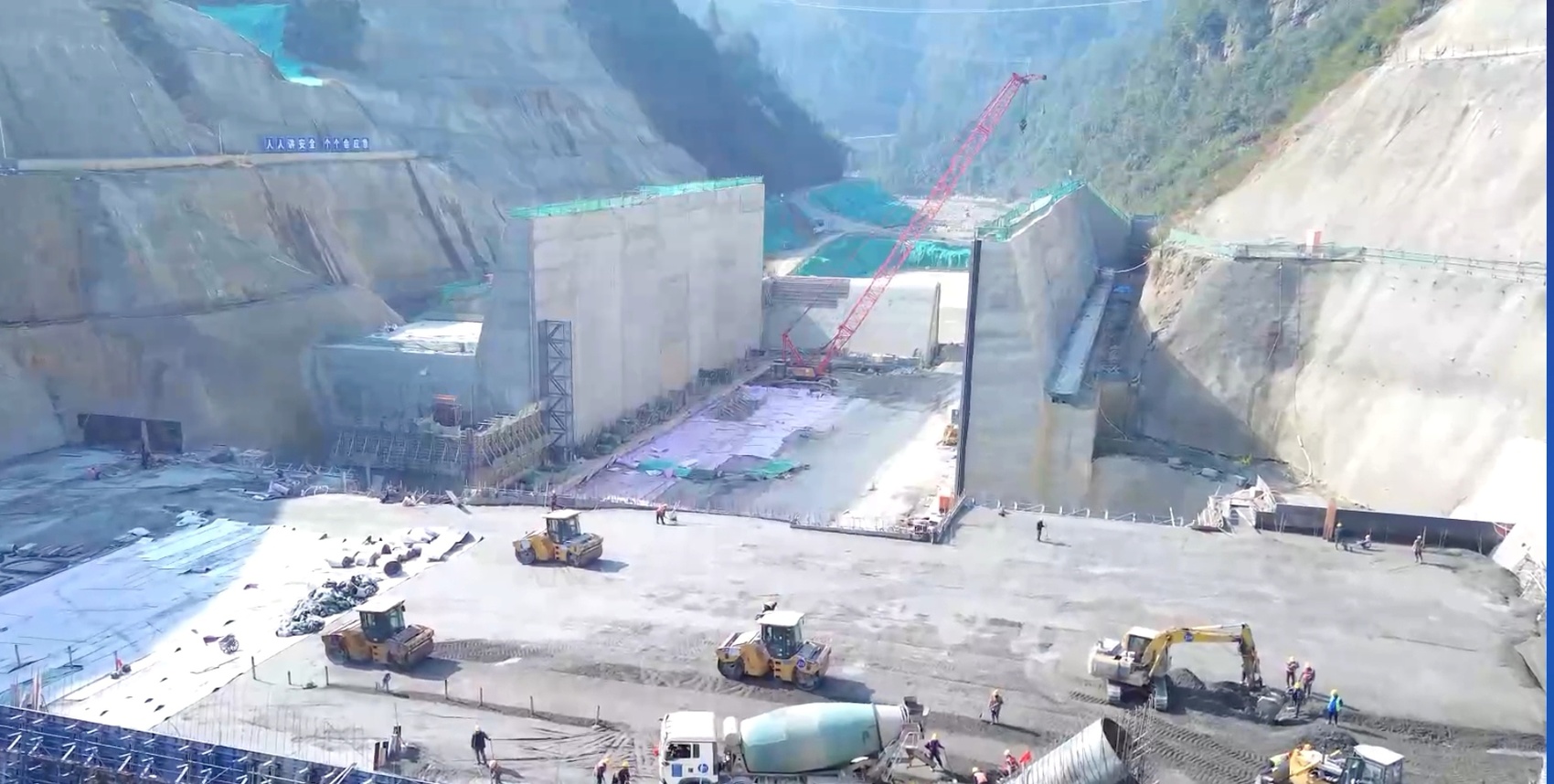

固军水库建设现场。图据达州融媒
中国水电十二局固军水库项目部大坝浇筑班班长周勇是重庆人,为了固军水库早日建成投用,他和同事坚守岗位奋战一线。“在工地上过年,心里踏实,也很温暖。”周勇说,项目部在生活区挂灯笼、贴春联,为工友们送“福”字,营造了浓浓的节日氛围,同时准备了丰富可口的饭菜。
固军水库是长江上游渠江流域城市防洪体系重要骨干工程,被列入国家“十四五”时期150项重大水利工程建设目录。项目以防洪为主,兼顾发电,最大坝高77.4米,总库容1.27亿立方米。

固军水库建设现场。图据达州融媒
中国水电十二局固军水库项目部副经理陈超介绍,截至目前,项目已完成总工程量的42%。其中,大坝主体碾压混凝土已浇筑超过19米,左右岸边坡固结灌浆完成1200米,消力池及海漫混凝土浇筑完成90%,交通洞、左右岸灌浆平洞已完成,鱼道隧洞已贯通,底板垫层混凝土浇筑完成98%。
项目锚定5月前浇筑至457米高程的安全度汛目标,春节期间实行人歇机不停,全力抢赶汛前窗口期。
项目建成后,将与江口电站、土溪口水库等形成防洪联合体,显著提升达州中心城区及沿线防洪能力,兼顾清洁能源供给与生态环境改善,具有良好的经济效益和社会效益。

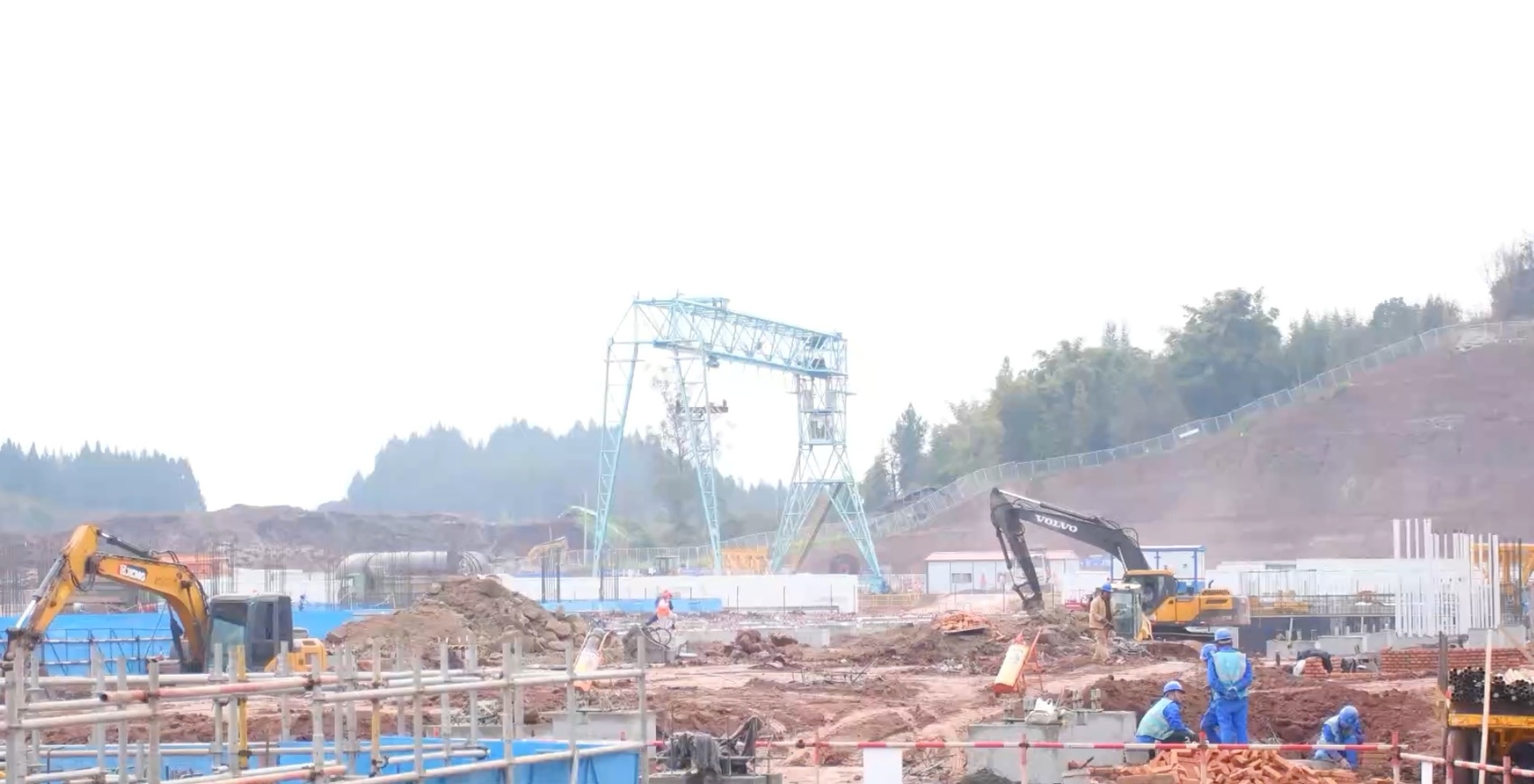

达州煤电项目建设现场。图据达州融媒
在达州市达川区石梯镇,总投资103亿元的国家电投川东北高效清洁煤电项目,春节期间不停工、不松劲,全力确保今年底完成主体工程的建设。
项目集成了超超临界发电、烟气脱硫脱硝等多项国内领先的清洁技术,投产后年发电量可达80亿千瓦时,不仅能为川东北区域提供稳定可靠的电力保障,还将为达川及周边企业提供稳定的蒸汽能源,带动形成200亿级的热电联产产业集群。目前,项目1#锅炉首根钢架已吊装到位,工人们正顶着寒风进行钢结构焊接,施工现场一派繁忙。
项目技术负责人向荣荣介绍,目前1号锅炉钢结构已完成30%的安装量项目投产后,不仅能保障区域能源供应,还能带动周边产业的集聚发展。

达州煤电项目建设现场。图据达州融媒
据了解,该煤电项目的机组采用国内最先进的循环经济技术,供电煤耗比传统机组节能30%以上。
据了解,春节期间,达州有不少重大项目不停工、很多重点企业不停产,对实现“开门红”、做好一季度经济工作发挥了重要作用。
