7月25日,四川华电内江白马2×475MW燃气轮机创新发展示范项目2号机组顺利完成168小时试运行,正式投产发电。

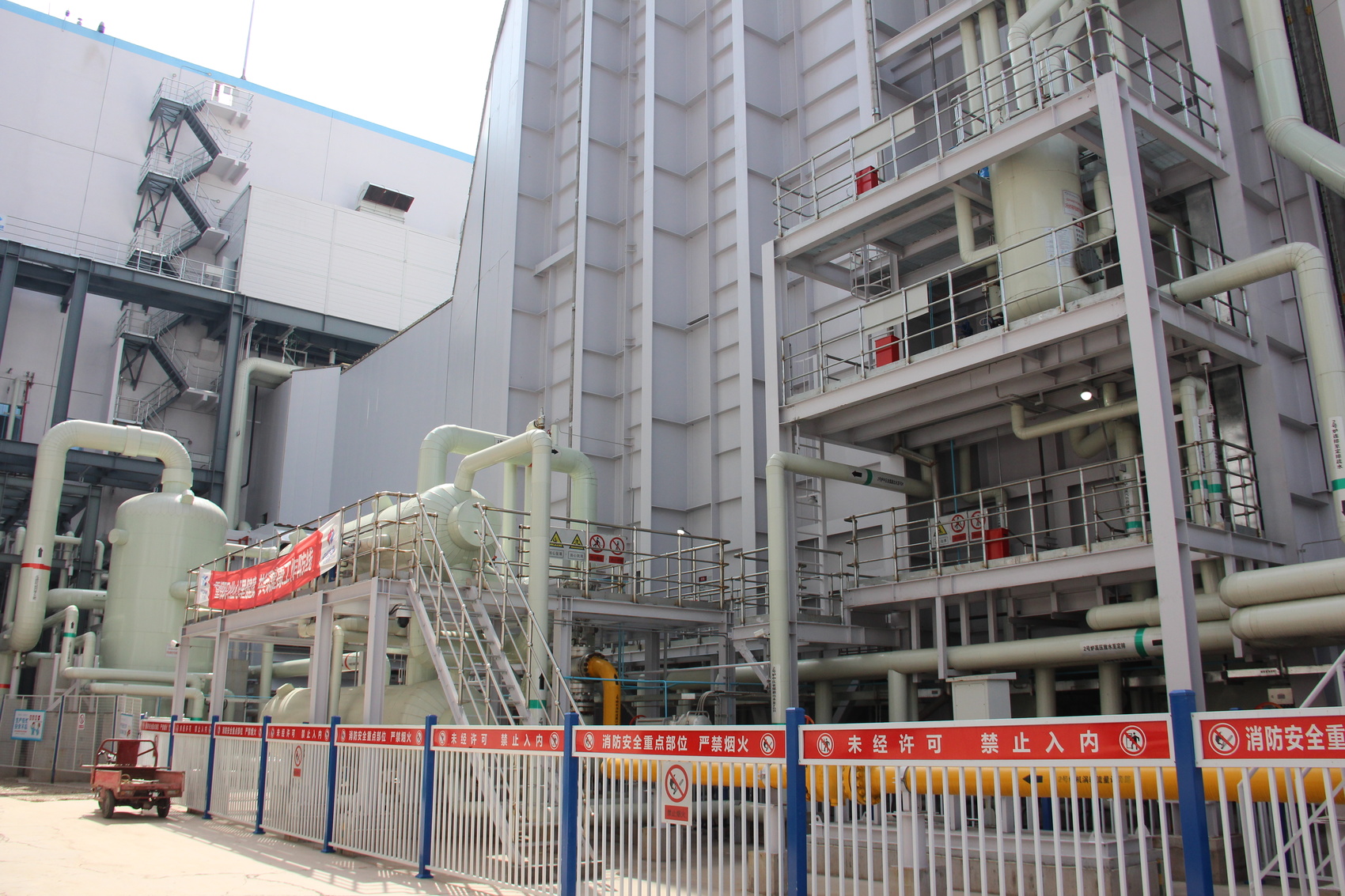

投产现场。

该项目是国家第一批燃机创新发展示范项目、四川省重点项目,也是内江首个燃气发电项目。

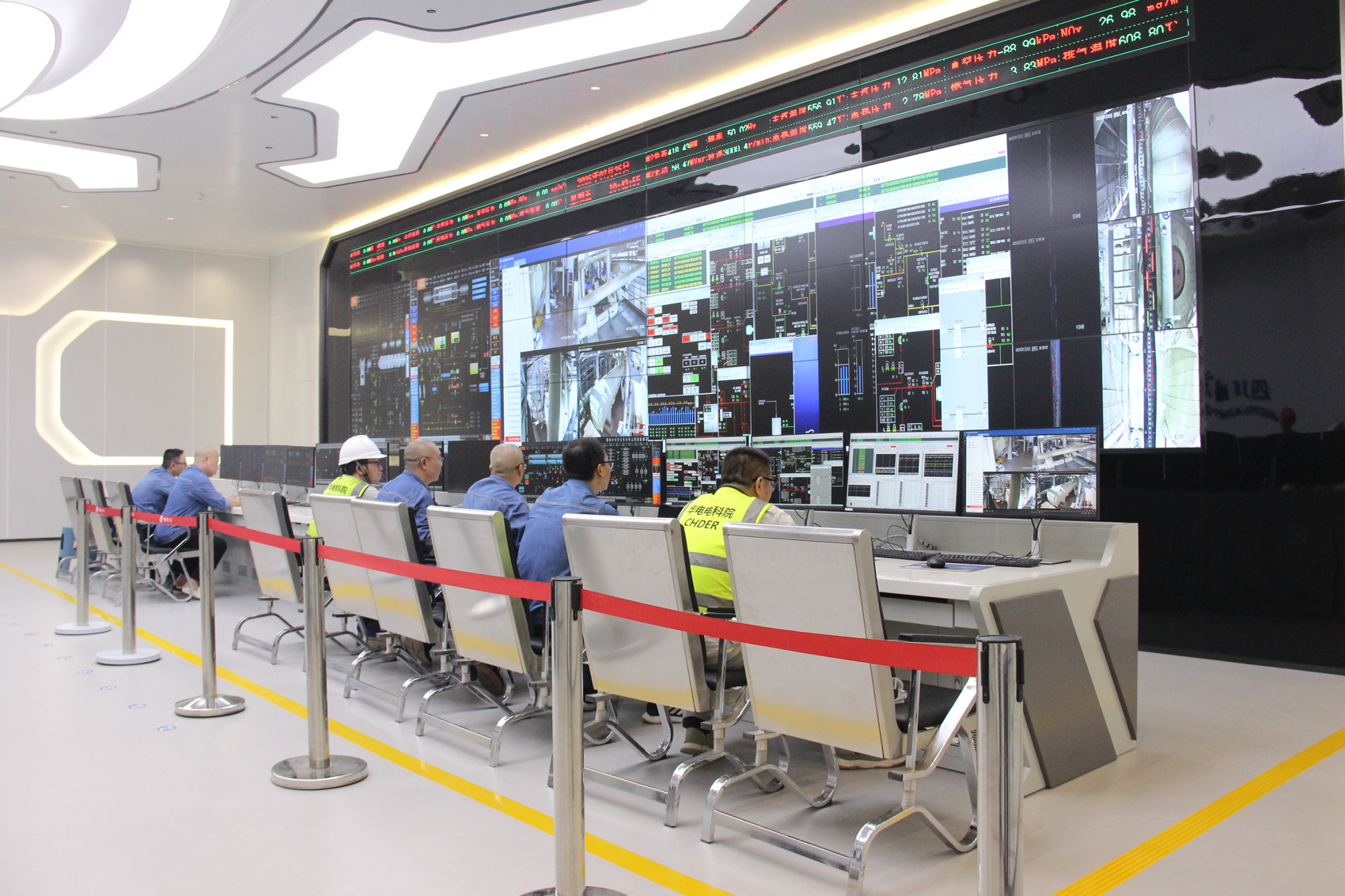

项目投产现场,高大的燃气轮机厂房内机器轰鸣,蓝色管道纵横交错,指示灯在控制面板上规律闪烁。集控室里,人员正紧盯屏幕上的实时数据,机组转速、温度、压力等参数稳定在最优区间。

投产现场。

四川华电内江燃气发电有限公司副总经理陈胜表示:“我们跑出了‘38天完成燃机复装’‘4天完成整套启动质监闭环并取得并网意见书’‘16天完成机组首次并网到投产’等多项‘华电速度’,实现了‘机组168试运行、首次并网、锅炉水压、汽机扣盖、厂用电受电’等10个关键节点‘一次成功’。试运期间机组自动投入率、保护投入率均达100%,各项技术、经济、环保指标均达到同类型机组先进水平。”

据了解,作为内江首个燃气发电项目,白马燃机项目总投资21.4亿元,规划建设2台F级475MW燃气-蒸汽联合循环机组。项目与同等级燃煤机组相比,每年可节省标准煤20万吨,减少碳排放88万吨,双机组投产后,年发电量将达23.75亿度,能满足近100万家庭用电需求。
