“110千伏城鲁东、西线迁改工作已全部完成,具备送电条件,申请恢复送电。”7月13日下午1时30分,国网宜宾供电公司输电运检中心向调度中心申请下达送电操作指令。随即,该线路涉及的停电区域陆续恢复送电,比预期提前了约5小时。

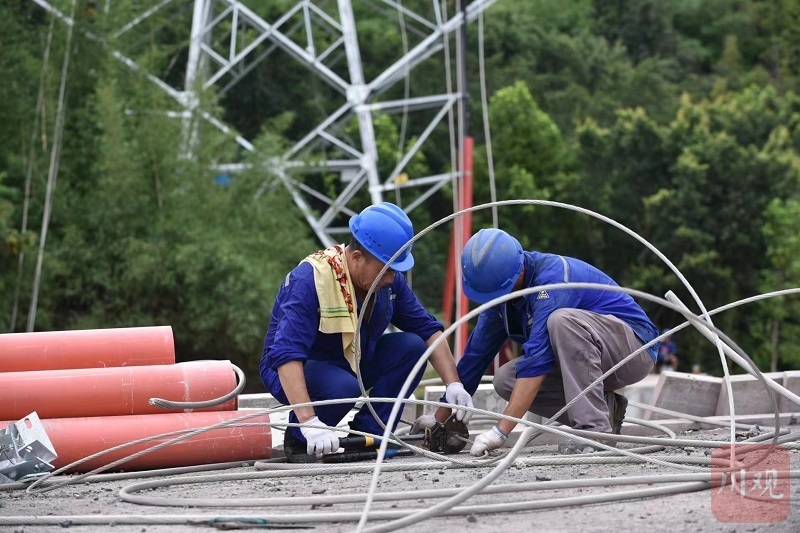

当天早上4时左右,国网宜宾供电公司对110千伏城鲁东、西线实施计划停电。“我们今天早上凌晨四点开始实施110千伏城鲁东、西的迁改施工,投入50余人和充足的机械设备,力争提前为沿线企业和居民及时供电。”中铁二十一局集团自宜高铁三电迁改项目部经理贾存亮说。

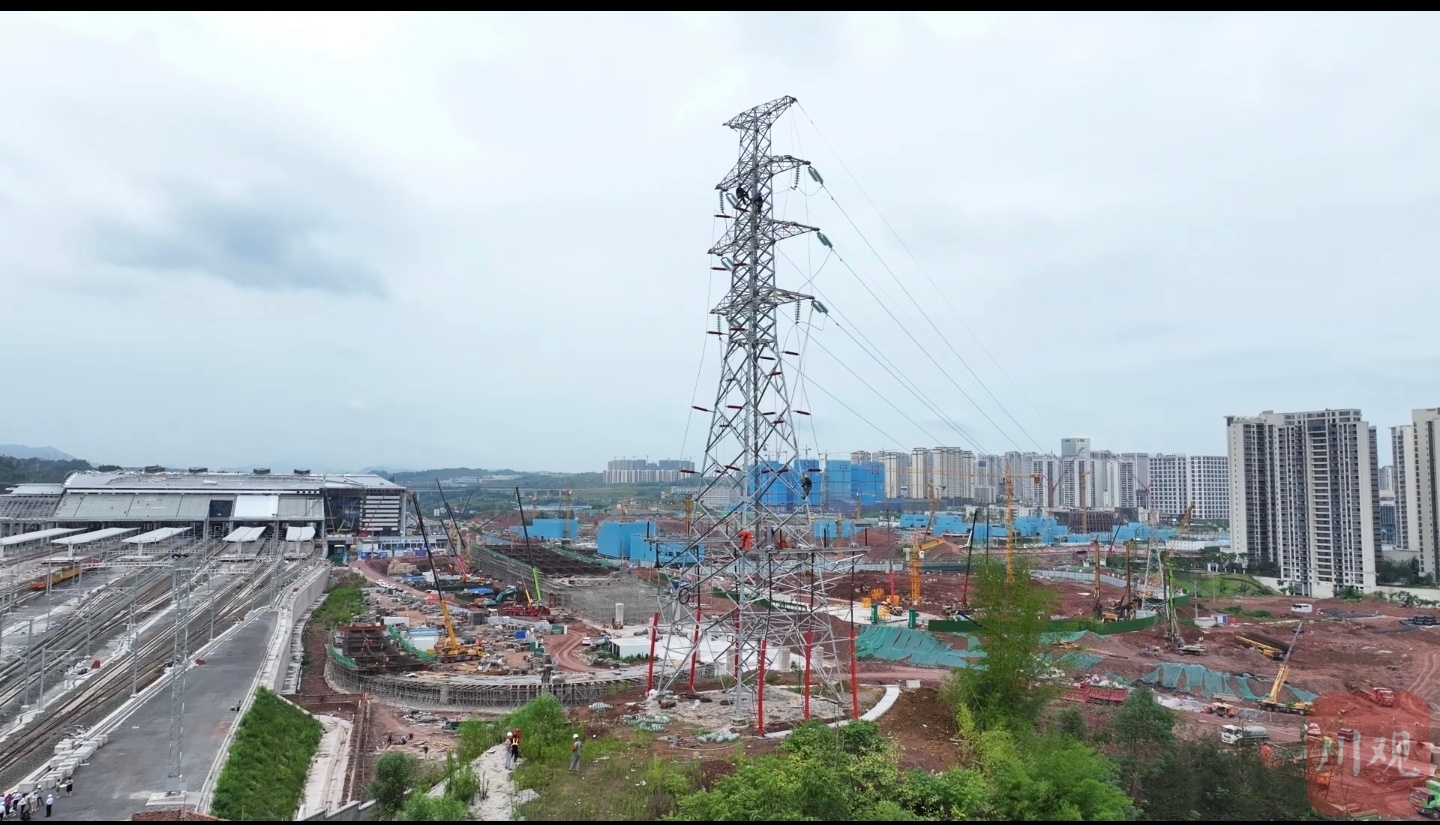

110千伏城鲁东、西线主供宜宾市南岸西区,是鲁西变电站的唯一电源通道。“此次停电检修是为确保宜宾市重大工程——成宜高铁8月启动联调联试。根据相关要求,跨越宜宾站站场的110千伏城鲁东、西线需要配合开展迁改工程,计划将架空线改为电缆下穿铁路。”国网宜宾供电公司输电运检中心段成龙说。

据段成龙介绍,在停电迁改期间,国网宜宾供电公司不仅要做好110千伏城鲁东、西线迁改期间的技术监督以及竣工验收工作,确保工程能够按时按质完成,恢复正常供电,还要做好城鲁东、西线同时停电期间电网风险的保障工作。此外,还需协调开展宜宾站站前广场配套项目风险性较大的施工,避免后期工程建设与供电安全产生冲突。

正值宜宾高温天气,迁改期间将会影响约2万户电力用户较长时间正常用电。为了将迁改停电造成的影响降低到最小,国网宜宾供电公司与中铁二十一局多次沟通协调,不断优化施工方案,最大限度缩短停电时间,避免造成计划外停电事故。此外,为保障停电期间市民的生产生活提前安排调整,该公司提前一个星期发布停电公告,并通过小区物业、网格员微信群、小区现场宣传等多渠道做好事前告知,提前做好相关准备工作。

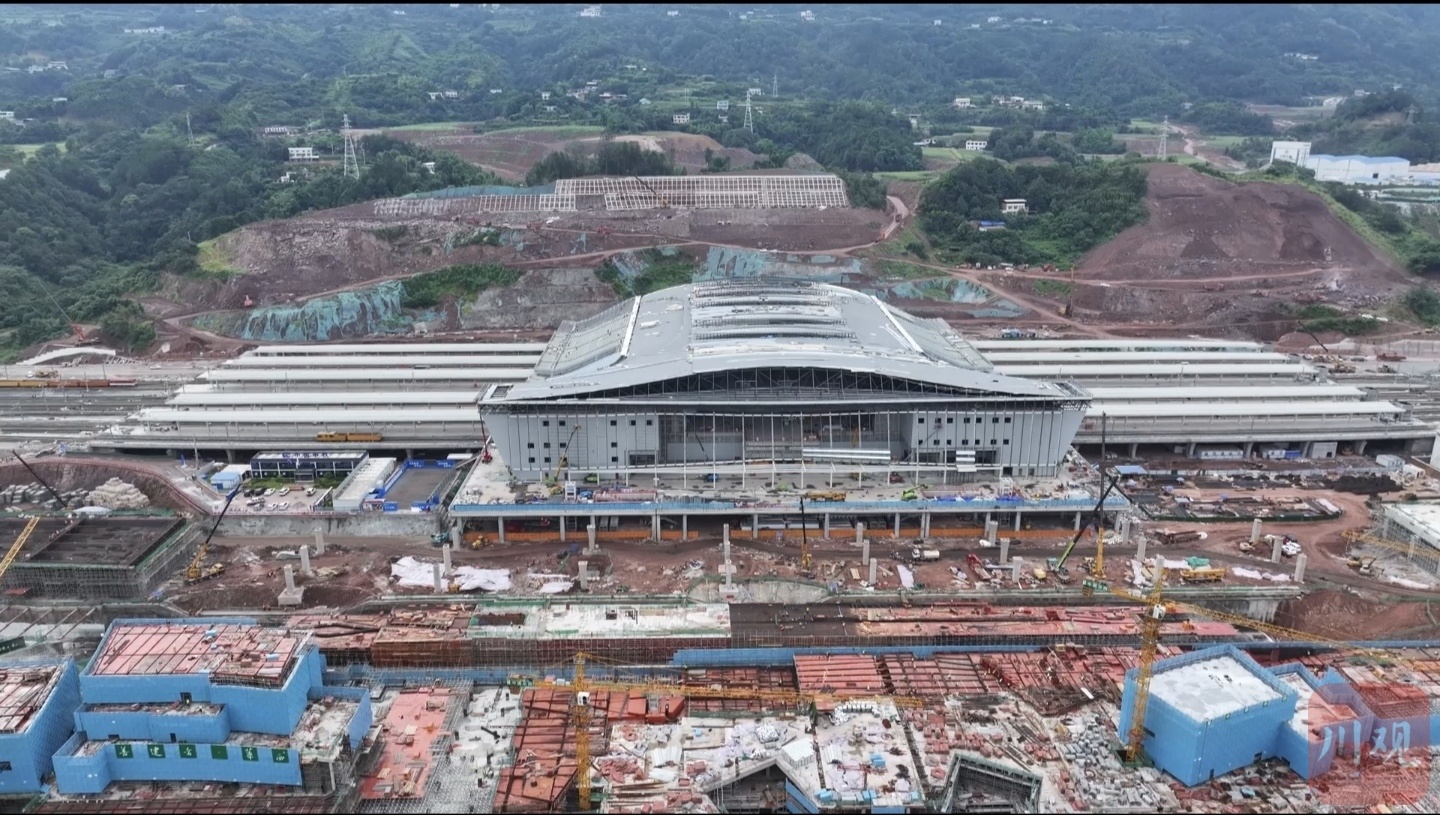

据悉,成宜高铁是四川省境内一条连接成都市、自贡市与宜宾市的高速铁路,是国家“八纵八横”高速铁路网“京昆通道”的重要组成部分。目前,全线建设已进入最后冲刺阶段,将逐步开始静态验收、动态验收、联调联试和安全评估,预计2023年年底建成通车。届时,将方便广大宜宾市民出行,助推宜宾经济社会高质量发展。
