《抓项目三十六计》本期带你走进世界在建最大的水电站——白鹤滩水电站。

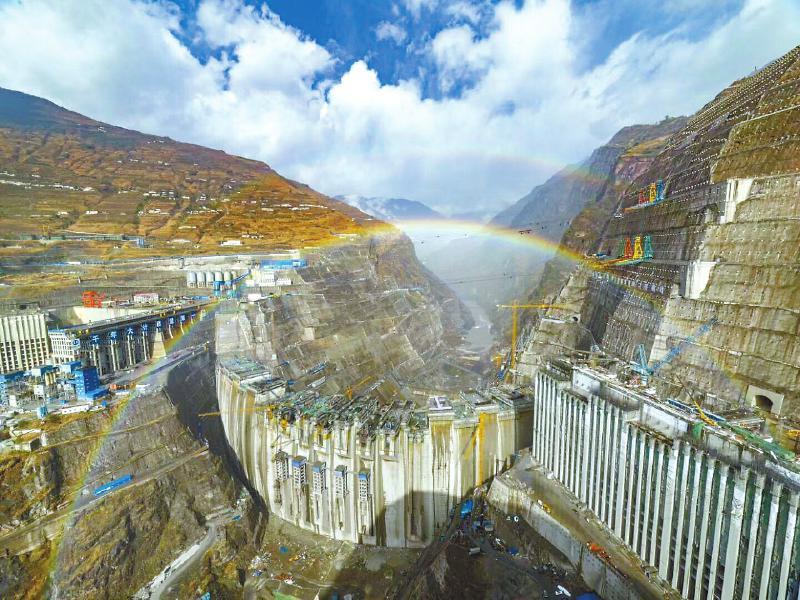

白鹤滩水电站是中国仅次于三峡电站的第二大水电站,是世界在建最大的水电站,电站安装有16台机组,总装机容量1600万千瓦。电站建设计划2020年实现下闸蓄水目标,2021年7月首批机组投产发电。2020年是白鹤滩水电站工程建设高峰年,目前7000多名建设者坚守一线,全力推进工程建设。

怎么抢工期?

守住关键线路。先“抢”影响首批机组蓄水发电,工期已经没有富余的部位。

抓卡脖子部位。利用当前生产未能全面铺开的机会,“抢”卡脖子部位的进度,提早解除对施工通道的占压。

穿插施工。将各标段间顺序作业,调整为穿插施工,相邻标段间施工资源和作业部位统筹安排。

怎么组织建筑材料?

疫情领导小组协调商地方政府,大大简化物资进场程序及审批手续。

梳理物资采购清单,由疫情领导小组协调,打通供应渠道,协调及早复工复产。

建设部物资设备部牵头,实现工区内承包人之间紧缺物资的信息共享。

如何克服人工短缺?

千方百计组织非重点疫区及四川、云南两省管理人员和作业人员返岗。

优先组织关键部位的关键工种返岗。

采取“点对点”包车或自驾车返岗,避免不必要的“重复隔离”,人员到岗后尽早上岗。
