川观新闻记者 李欣忆

迎峰度夏电力保供进入攻坚期,在国家首个水风光一体化基地——雅砻江流域水风光一体化基地,四川省内最大的三座水库提前蓄能“备战”,全力提升梯级电站联合运行效益和顶峰保供出力。截至7月31日,雅砻江流域梯级水电联合运行蓄能达177.7亿千瓦时,同比增加9.5亿千瓦时,为用电负荷地区提供坚强电力保障。

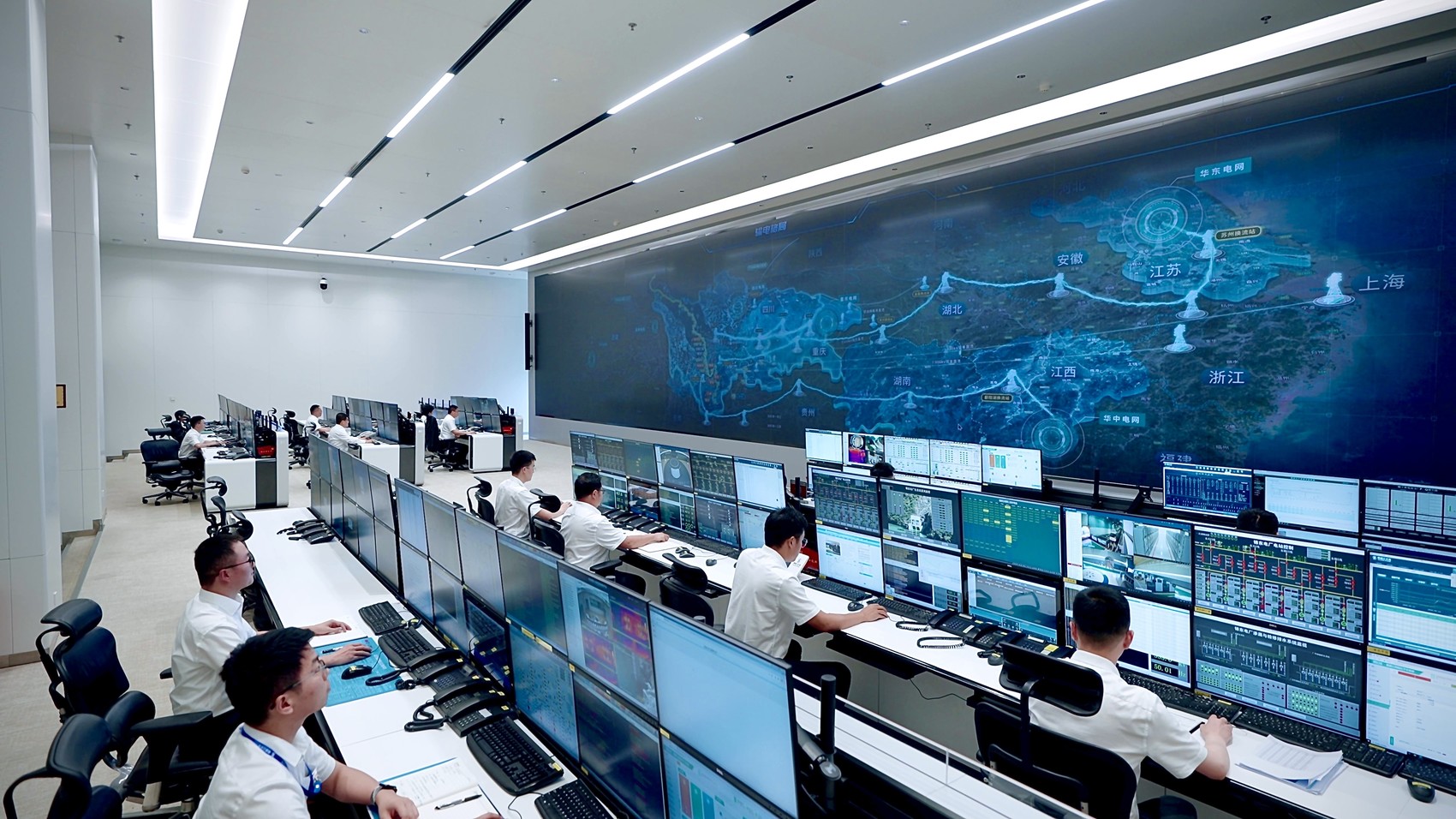

雅砻江水风光一体化基地集控中心。

三大水库“联合发力”,流域水电蓄能超177亿千瓦时

四川省内最大的三座水库——两河口、锦屏一级、二滩,总库容达249亿立方米、调节库容达148亿立方米,约占四川大型水库总调节库容的51%。

入夏以来,国投集团雅砻江流域水电开发有限公司在确保防洪度汛安全、满足电网供电需求的前提下,抢抓汛初来水加快三大水库蓄水进度,在高温大负荷到来前将水库蓄至满发水位,为关键时期顶峰保供储备充足水能。

雅砻江公司集控中心主任战永胜介绍,截至7月31日,雅砻江流域梯级水电联合运行蓄能达177.7亿千瓦时,同比增加9.5亿千瓦时,能够为用电负荷地区提供坚强电力保障。

目前,雅砻江流域水风光一体化基地已投产装机约2300万千瓦,通过锦苏直流、雅湖直流等特高压输电线路,雅砻江的绿色电能3至5毫秒就可以送至川渝、华东、华中等地区,为迎峰度夏电力保供提供坚实支撑。

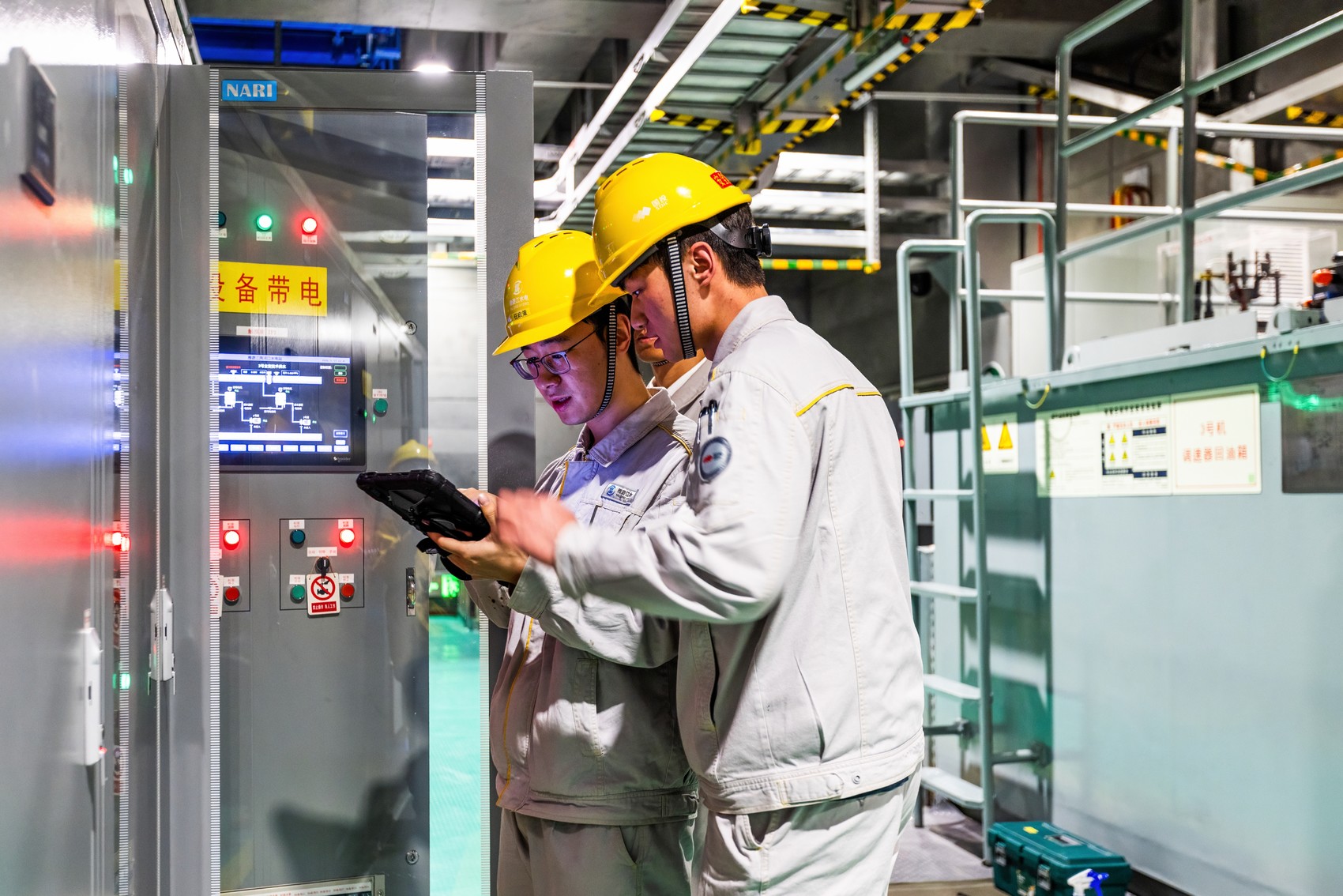

两河口水电站运行人员复核发电设备数据。

强化精益运维,保障水风光设备稳发满发

7月,雅砻江流域水风光一体化基地38台大型水轮发电机组、200多台风力发电机组、1万多台光伏逆变器保持良好运行状态,时刻待命。1000多名电力生产人员密切监视设备运行状态,确保梯级水电站和新能源发电场站设备安全可靠运行。

在锦屏水电站,运行人员开展监控巡盘20余次。检修人员充分利用夜间用电低谷窗口期处理设备缺陷。迎峰度夏以来,锦屏电厂完成设备消缺近10项,为机组长周期稳定运行提供保障。

在雅砻江中游,两河口水电站龙头水库调节作用充分发挥,统筹防汛度汛、水电调峰和光伏消纳,推动300万千瓦输电通道实现满功率输送,光伏绿电应发尽发。7月,两河口水电站6台机组全部并网运行,累计发电量同比增长60%,单日最高发电量达6399万千瓦时,两项指标均创电站投产以来新高。

在海拔超4000米的柯拉一期、索绒及茶布朗光伏电站,高原强紫外线、空气绝缘强度降低及持续性暴雨给设备运行带来严峻考验。运维人员依托一体化智能运维平台与无人机巡检系统,对组件热斑、变电设备开展全天候监控。海拔3400米的腊巴山风电场,当班值长带领班组人员在热浪中巡检,7月累计攀爬风机开展运维超120次。

腊巴山风电场开展运维工作。

世界最大清洁能源基地加快建设,增强能源保供后劲

做好当前电力保供的同时,雅砻江公司加快推进水电、抽水蓄能、风电、光伏等重点项目建设,持续提升雅砻江流域水风光一体化基地清洁能源供应能力。

重点水电工程建设稳步推进。世界最大混合式抽水蓄能电站——两河口混合式抽水蓄能电站进入地下厂房机电设备安装高峰期,计划9月前完成上游围堰挡墙拆除。国家重大水电工程卡拉水电站正加快发电机组设备安装,计划9月底前完成2号机组水轮机蜗壳安装。雅砻江在建最大水电项目孟底沟水电站持续推进边坡和地下厂房施工,大坝边坡提前5个月开挖至坝顶高程。

新能源项目建设同步提速。柯拉二期光伏项目加快光伏桩基础和升压站土建施工。扎拉山光伏、牦牛山风电项目全面推进主体工程和送出工程建设,计划年内实现投产发电。攀枝花当升蜀道零碳工厂示范项目计划于8月底前实现全容量投产。

随着一批重点项目加快建设、陆续投产,将进一步提升基地保供能力和电力系统调节能力,为保障能源安全、服务电力可靠供应提供更加有力的支撑。

图片由雅砻江流域水电开发有限公司提供
