川观新闻记者 陈秋吉

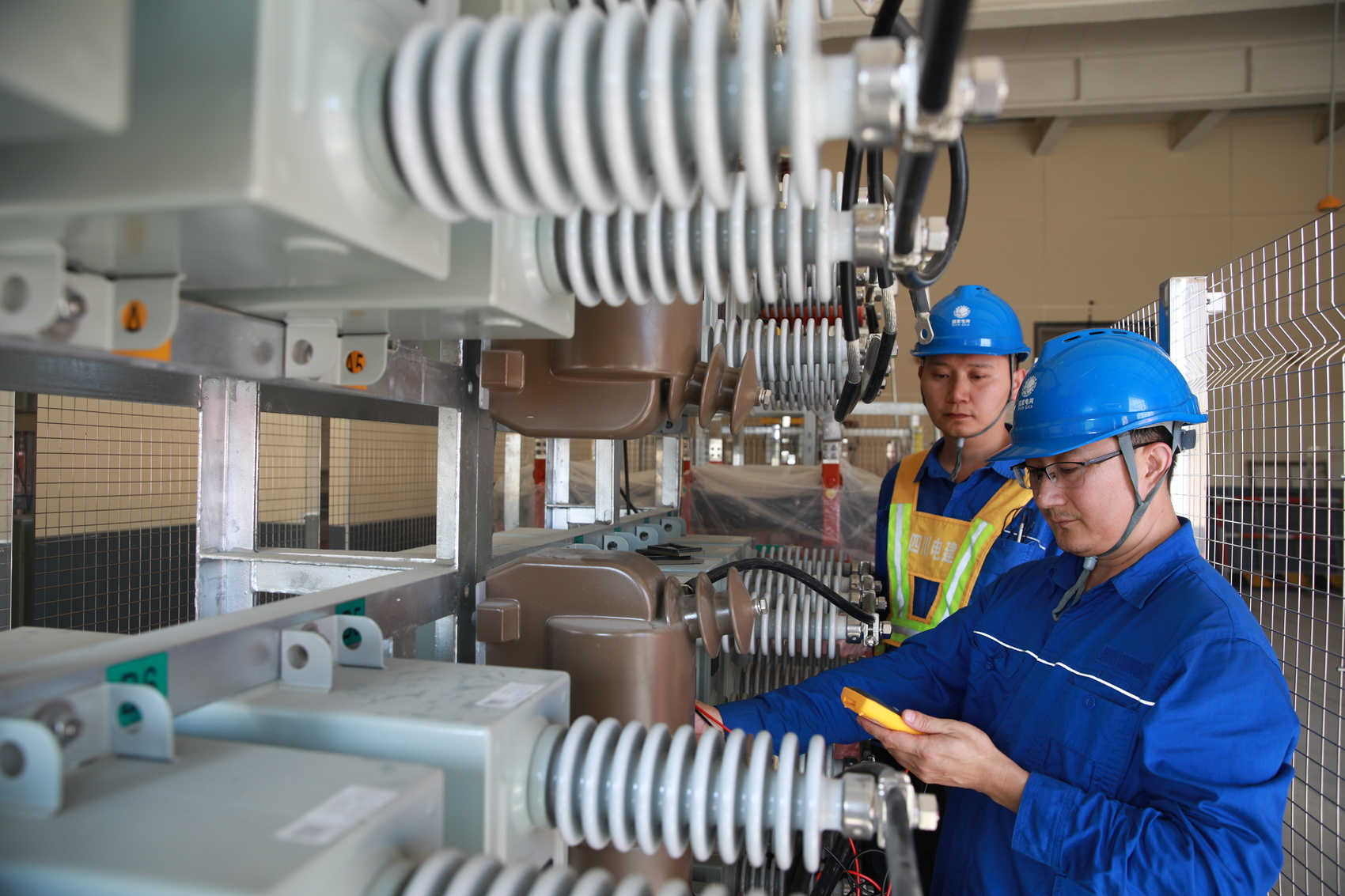

“试验数据全部合格,设备状态正常。”6月26日,在成都蜀龙220千伏变电站新建工程现场,电力工作人员正逐台调试设备。据了解,该变电站是国网成都供电公司今年迎峰度夏前计划投运的6座220千伏新建变电站之一,目前全站设备安装工作已圆满收官,正式进入启动投运前准备的关键阶段。

当天,成都大林500千伏变电站扩建工程也进入试运行启动阶段,将为成都电网新增120万千伏安变电容量。

近年来,成都市经济社会快速发展带来了用电增长,叠加今夏气候因素影响,预计电网负荷将明显增长。面对即将到来的用电高峰“大考”,国网成都供电公司如何“应考”?

6月26日,在成都电网迎峰度夏媒体开放日活动上,国网成都供电公司相关负责人介绍了三组核心数据。

成都大林500千伏变电站扩建工程全景。(陈红梅   摄)

2500万千瓦以上

成都电网主网安全承载能力显著增强

网架是电力保供的核心根基。今年4月,成都500千伏立体双环网全面建成投运,标志着成都电网主网安全承载能力提升至2500万千瓦以上。

这是什么概念?也就是说,成都电网主网从原来的“单一主干道”,变成了既独立运行又能互联支援的“双环高架”。当其中一条电力通道的某个节点出现“拥挤”或突发故障时,电力可通过环网灵活“绕行”,实现电网结构更优、更安全。

“川西清洁能源能通过成都500千伏立体双环网送达,解决了‘送得进’的问题。”上述负责人介绍,降压变电站将电压逐级降低——从500千伏降至220千伏,再到110千伏,如同国道、省道延伸至各区县、街道、乡镇,顺畅完成电能分流配送,实现电力资源“落得下”。

国网成都供电公司作业人员开展四川电网迎峰度夏重点工程成都淮州500千伏变电站220千伏送出工程断紧线及附件安装工作。(陈红梅   摄)

记者了解到,为确保电力“落得下”,国网成都供电公司实施220千伏、110千伏贯通能力提升行动,仅在迎峰度夏前就有6座220千伏变电站带电试运行。其中,鹤山220千伏变电站已带电试运行,蜀龙、杨溪湖、二绕、渡桥、高新南5座220千伏变电站正全力冲刺建设,将在高温天气来临前全部试运行,针对性缓解蒲江、新都、金堂、郫都、温江、高新等区域的供电压力。

国网成都供电公司作业人员开展成都渡桥220千伏变电站GIS组合电器等设备调试检查。(陈红梅  摄)

“这是我们继500千伏‘立体双环网’后,进一步织密成都电网,提升电网供电能力的举措。”国网成都供电公司建设部主任刘颖杰介绍,后续将继续推进电网建设,持续提高城市供电可靠性。

国网成都供电公司作业人员开展成都高新南220千伏变电站2号主变电气调试。(陈红梅  摄)

99.99%

成都中心城区供电可靠率稳步提升

作为一座常住人口超2100万的超大城市,各类民生及公共服务用电场景遍布成都,供电可靠率尤为重要。

如何理解?简单来说,就是在一年时间内,用户实际获得供电的时长占总时长的百分比。该数值的提升,也就意味着用户全年感知的停电时间更少。

数据显示,截至2025年年底,成都中心城区供电可靠率已达99.99%,配电网负荷转供和抵御自然灾害能力显著提高。

怎么做到的?国网成都供电公司配网管理部主任陈绩介绍,公司开展了配电网网格化改造专项行动,通过老旧线路改造、新增联络通道、优化网架结构等一系列举措,成功搭建起结构清晰、分区独立、负荷就近接入的单环网供电体系。

“在此基础上,我们还启动了供电可靠性提升专项行动,靶向推进居民小区供配电设施整治、配电自动化升级、线路隐患治理等重点工作,持续补齐配网短板、夯实设备运行基础。”陈绩说。

记者了解到,今年以来,国网成都供电公司持续提升供电可靠性,力争到年底中心城区供电可靠率提升至99.996%,也就是户均年停电时长压缩至20分钟以内。

“我们计划通过3至5年深耕细作,力争在‘十五五’末将城区供电可靠率提升至99.999%,实现居民户均年停电时长压缩至6分钟以内,达到世界先进水平,让居民用电实现‘无感化’。”陈绩表示。

国网成都供电公司作业人员开展配网带电作业,消除线路运行隐患。(陈翔  摄)

1分钟以内

配网故障研判时间明显缩短

6月26日,在500千伏长梁变电站内,四足机器狗搭载激光雷达与多传感器,在密集电气设备间灵活自主导航,借助红外热成像精准捕捉肉眼难以发现的设备过热隐患。同时,无人机沿预设航线开展高空巡检,依托三维激光扫描完成高处设备状态核查。

据工作人员介绍,这套智能装备体系一周可完成全站11000余个点位的红外测温与表计识别工作,有效减轻人工巡视压力,为变电站安全运行保驾护航。

随着夏季用电高峰“大考”临近,强化电网设备运维是关键。通过应用数字化、智能化技术,不仅提升日常巡检质效,也让配网故障处置更高效。

“以往配网故障多依赖客户报修,响应偏慢。”国网成都供电公司调度控制中心副主任柳维衡介绍,公司打通8套业务系统数据,上线“服配合一”挂图作战平台,实现全电压等级故障、停复电事件一体化管控。

国网成都供电公司建设人员开展高埂-苏场接入晋原110千伏线路工程1-6号塔放线工作。(陈红梅 摄)

今年3月,武侯区一处配电设施出现故障,平台第一时间推送告警信息,抢修人员依据数据快速定位、精准作业,仅约半小时便完成修复。

据统计,目前区域内低压故障研判与工单派发时长已压缩至1分钟以内,抢修响应效率明显提升。

“下一步,我们将持续深化数字技术与电网业务深度融合,以稳定可靠的供电保障能力,护航城市经济社会高质量发展,确保今夏用电高峰电力供应平稳有序。”该公司相关负责人表示。
