川观新闻记者 李欣忆
1月12日,随着最后一车石料倾入主河床龙口,国家重大水电项目、雅砻江流域又一个百万千瓦级水电站——卡拉水电站成功实现大江截流。

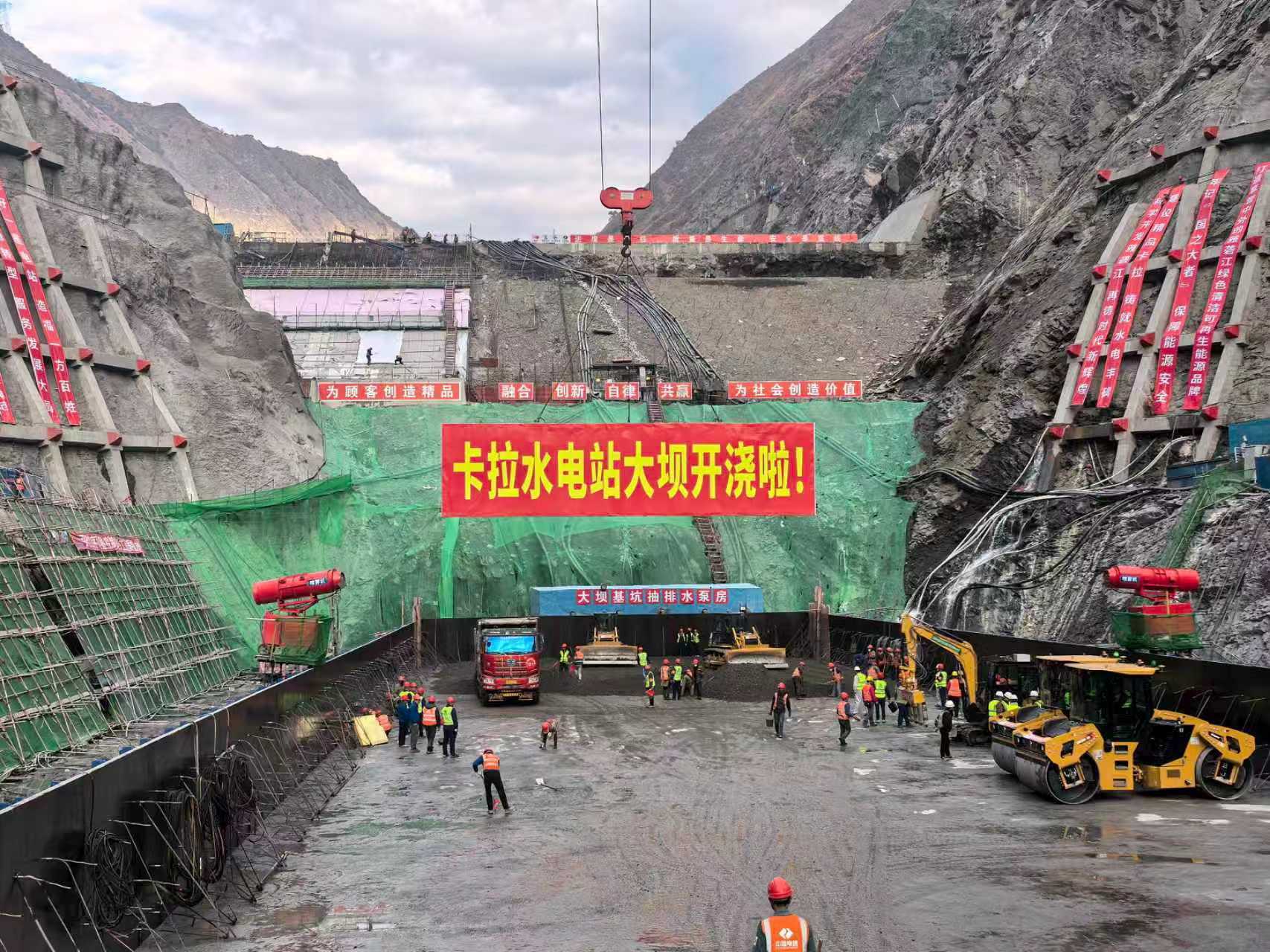

卡拉水电站截流现场。
卡拉水电站是雅砻江中游“一库七级”开发的第7级水电站,位于四川省凉山州木里县境内的雅砻江干流河段。电站最大坝高123米,装机容量102万千瓦,年均发电量约46.5亿千瓦时,计划2029年投产发电。电站建成后,每年可节约标准煤140万吨,减排二氧化碳320万吨。
卡拉水电站截流现场。
雅砻江流域水电开发有限公司卡拉建设管理局局长曾新华介绍,此次截流存在流量大、流速快、龙口水深、河床水位高、场地狭窄等难题。截流最大流速约6.6米每秒,截流过程中总共抛填石料超过12万立方米,历时30个小时。
为确保电站大江截流里程碑目标顺利实现,雅砻江公司发挥一条江联合调度优势,优化调整上游电站下泄流量,大幅降低截流难度。同时,联合项目各参建单位开展截流模型试验、优化施工方案、组织截流演练等多种举措,实现顺利截流。
“卡拉水电站大江截流,标志着工程正式转入主体工程建设新阶段,对推动后续工程建设具有重要意义。截流后,我们将抓紧组织围堰施工,确保今年防洪度汛安全。”曾新华说。
卡拉水电站大江截流里程碑目标相比合同工期提前10个月实现,这是怎么做到的?项目EPC总承包方水电七局卡拉项目部技术部副主任朱松松介绍,他们持续优化设计方案和施工组织,加大了设备资源投入。例如导流洞施工,增加了单臂钻、多臂钻等10台钻机,用设备替代人工,工效提升2—3倍;管理人员实行两班倒,24小时进场值班,督促现场施工,减少返工,从而提升效率。目前,有数千名工人奋战在卡拉水电站的建设一线。
卡拉水电站截流现场。
卡拉水电工程是雅砻江流域水风光一体化基地建设的又一关键项目,是联系雅砻江中、下游梯级电站的纽带。卡拉水电站大江截流,标志着在杨房沟、两河口水电站相继投产的基础上,雅砻江中游接续开发有序推进。
目前,雅砻江流域水风光一体化基地已投产装机近2100万千瓦,每年贡献清洁电力约900亿千瓦时。基地本阶段规划装机容量7800万千瓦,计划到2035年全面建成,将成为世界最大的绿色清洁可再生能源示范基地。
卡拉水电工程总投资约171亿元,作为国家重大水电项目和四川省重大投资项目,电站建设将有力推动凉山州经济社会发展,助推民族地区乡村振兴。凉山州木里县卡拉乡党委副书记、乡长杨斌告诉川观新闻记者,卡拉水电站开工建设以来,当地居民超过800人“在家门口就业”。此外,企地共建了农产品交易中心,盘活利用闲置土地,壮大了村集体经济。
